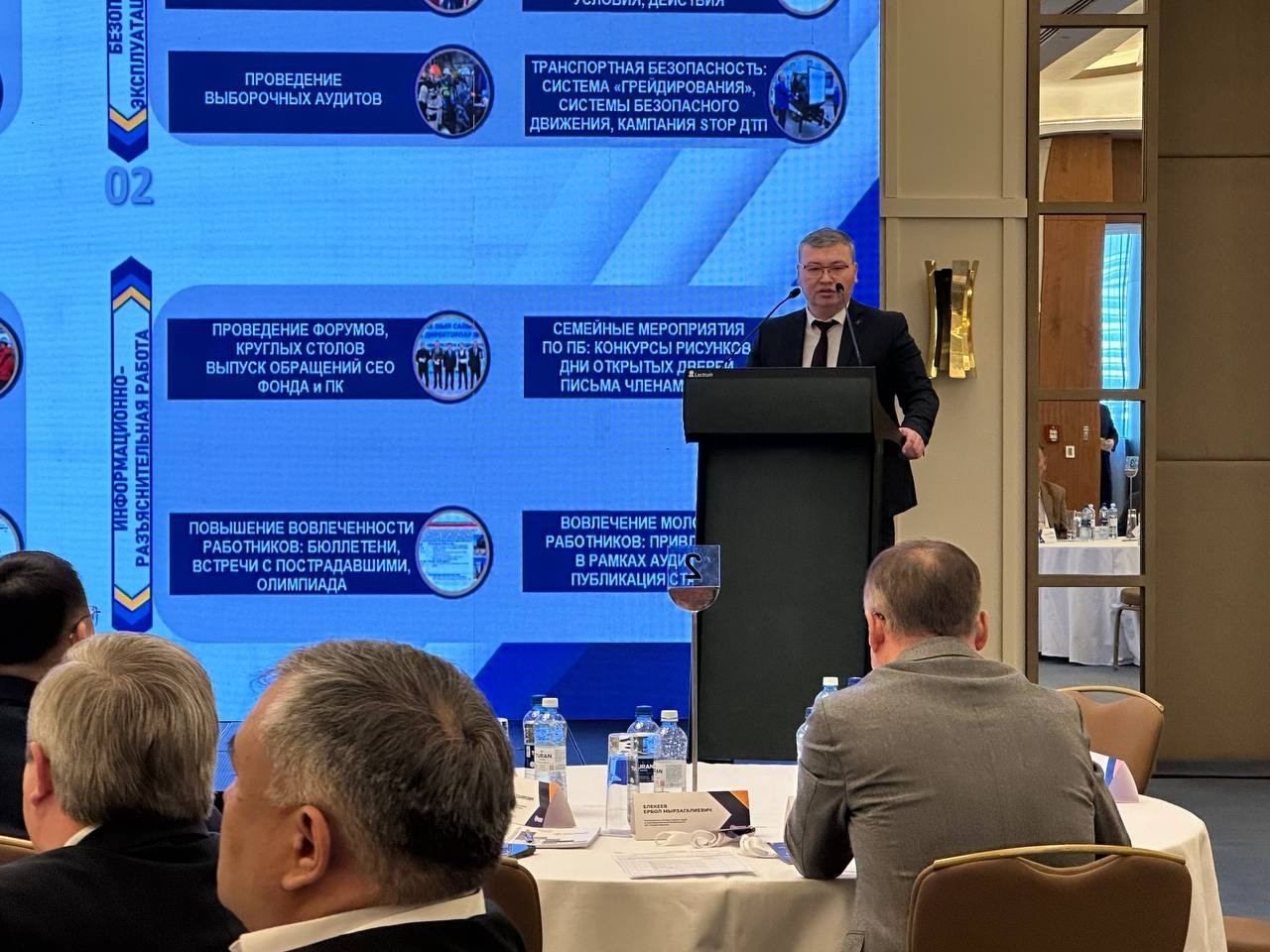

Председатель Правления АО «Самрук-Энерго» Ансар Айдаров провел совещание с руководителями дочерних организаций по вопросам производственной безопасности и противодействия коррупции.

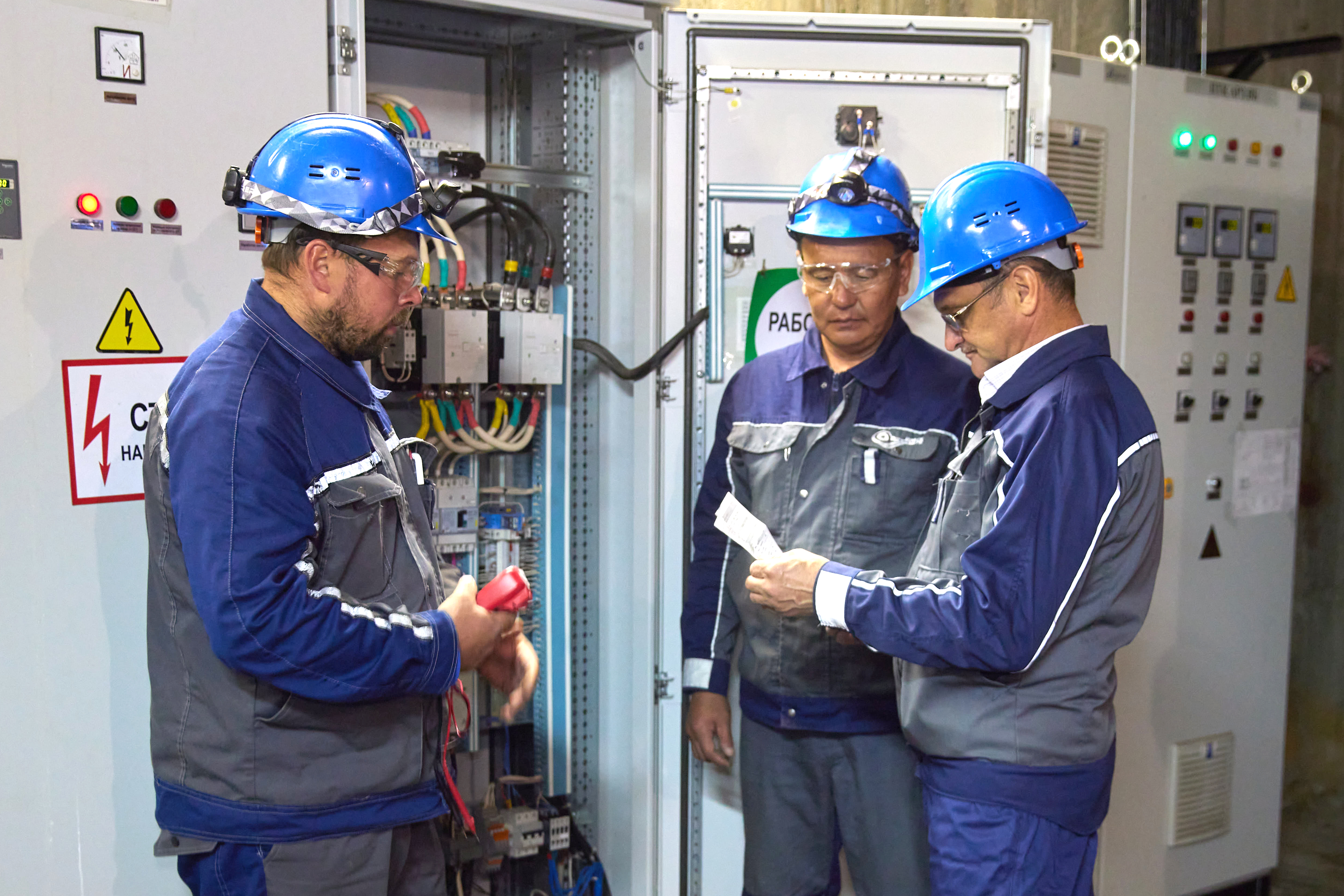

Особое внимание было уделено предупреждению несчастных случаев на производстве и сохранению жизни, здоровья работников.
«Обеспечение безопасности работников должно стать безусловным приоритетом на каждом производственном объекте. Никакие производственные показатели не могут быть важнее человеческой жизни», - отметил глава АО «Самрук-Энерго» Ансар Айдаров.
На совещании также обсуждены меры по усилению персональной ответственности руководителей, повышению эффективности контроля и недопущению формального подхода к соблюдению требований охраны труда.
Отдельный акцент сделан на ответственности подрядных организаций. Предусматривается усиление договорных обязательств и контроля за соблюдением требований безопасности, включая оценку квалификации персонала и готовности подрядчиков к безопасному проведению работ.
Помимо вопросов производственной безопасности, на совещании рассмотрены меры по обеспечению соблюдения антикоррупционных требований в компаниях группы АО «Самрук-Энерго». В частности, обсуждены ключевые изменения в антикоррупционном законодательстве Республики Казахстан, порядок рассмотрения обращений, поступающих на горячую линию, а также усиление контроля за соблюдением антикоррупционных требований при взаимодействии с подрядчиками, расходовании средств и приемке работ.
Председатель Правления АО «Самрук-Энерго» подчеркнул персональную ответственность первых руководителей за соблюдение антикоррупционных требований и безопасность работ на объектах.

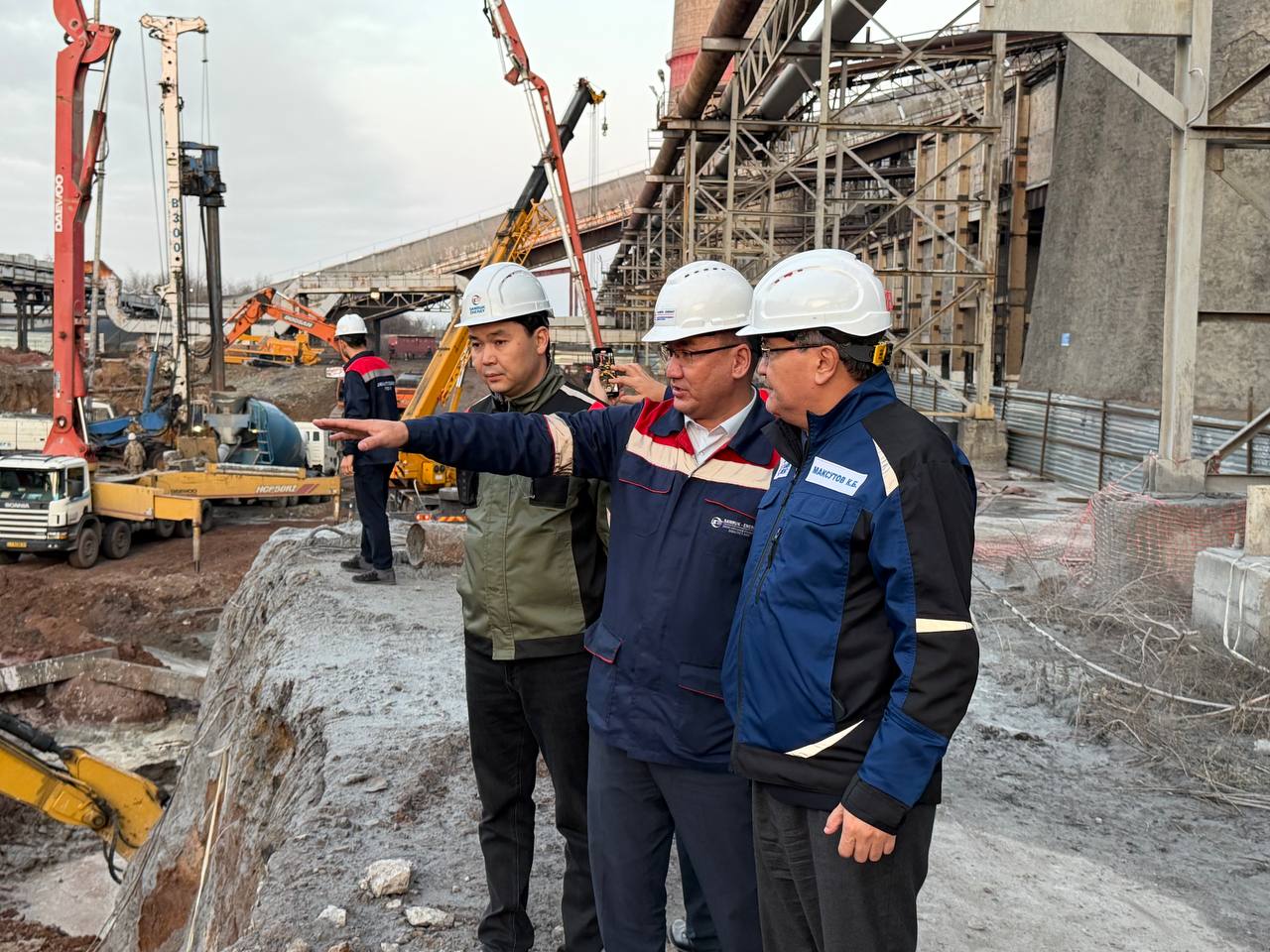

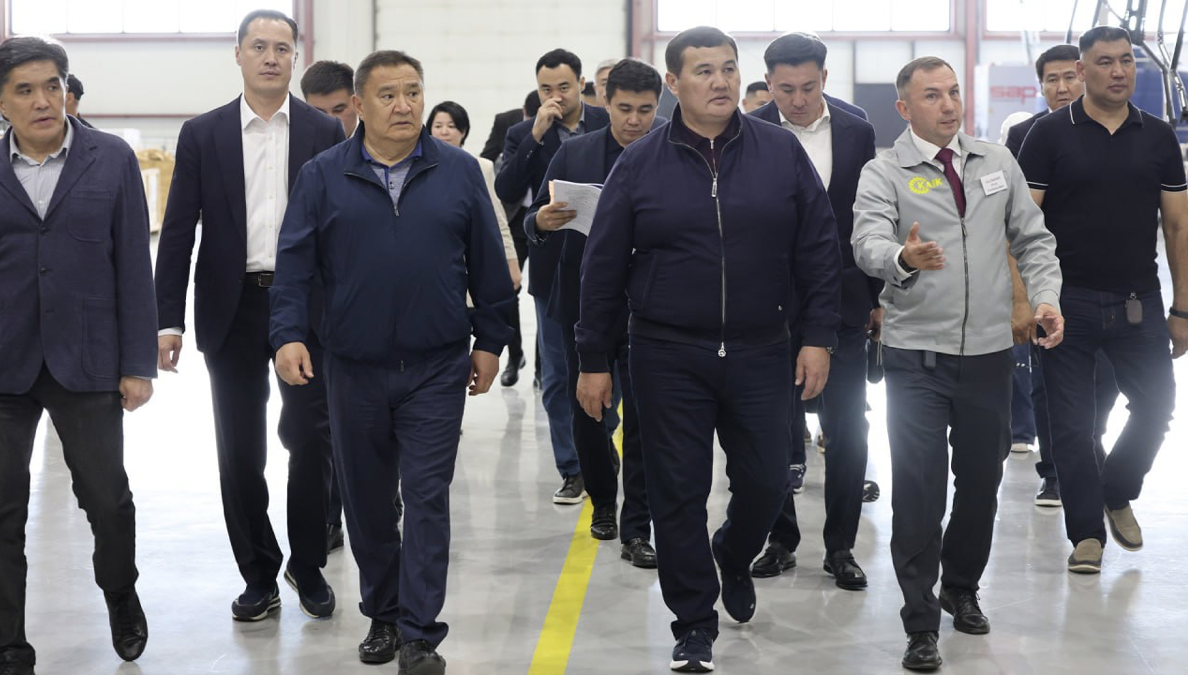

Председатель Правления АО «Самрук-Энерго» Ансар Айдаров в рамках рабочей поездки посетил строительные площадки Алматинских ТЭЦ-2 и ТЭЦ-3, где ознакомился с ходом реализации стратегических энергетических проектов, провёл производственные совещания с участием представителей заказчика и генеральных подрядчиков.

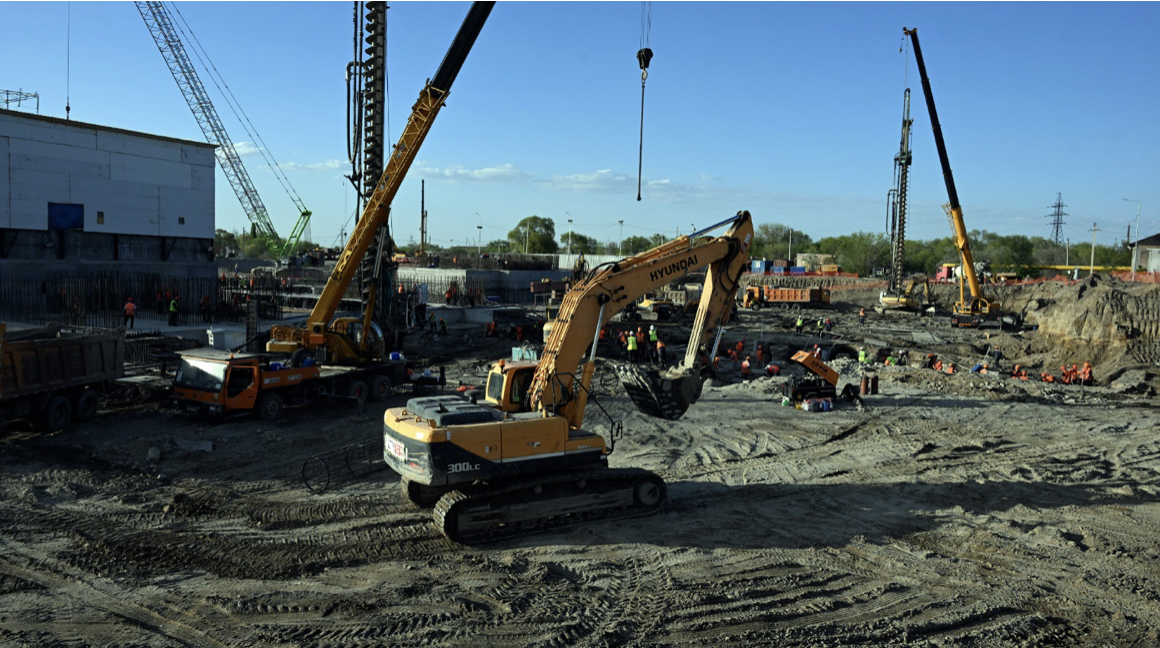

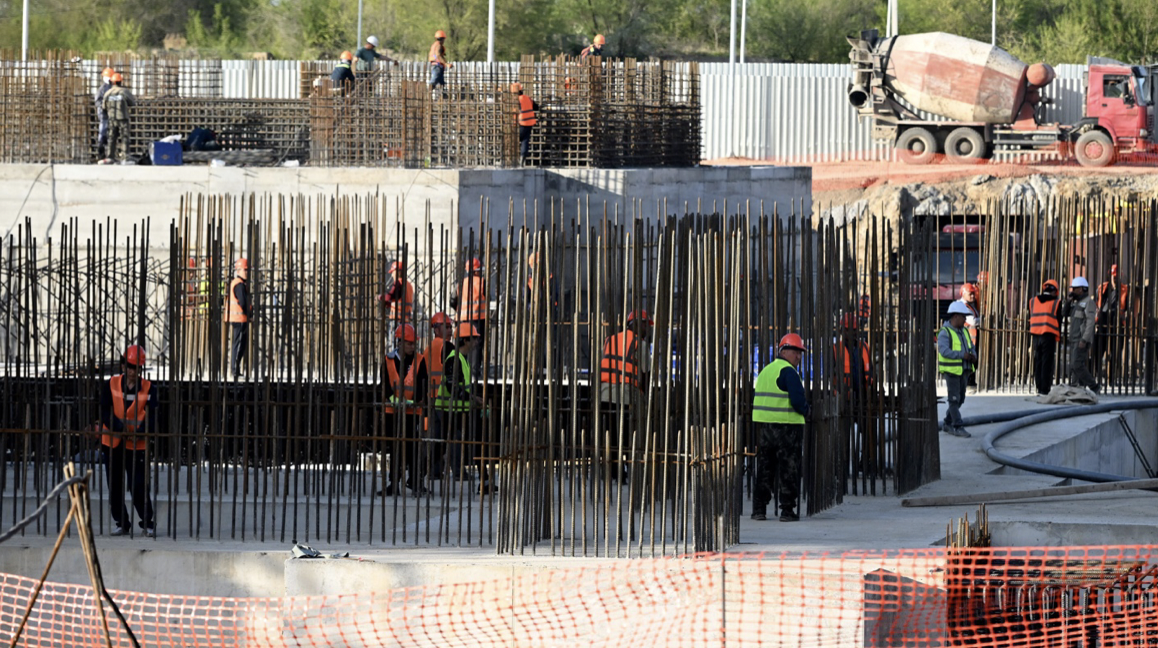

На Алматинской ТЭЦ-2 в рамках реализации проекта «Модернизация Алматинской ТЭЦ-2 с минимизацией воздействия на окружающую среду» продолжается активная фаза пусконаладочных работ. С 31 октября 2026 года осуществляется отпуск тепловой энергии от новой водогрейной котельной.
В настоящее время проводятся горячие пусконаладочные работы, готовится поэтапный ввод трех газовых и одной паровой турбин. Сегодня, 25 ноября, успешно выполнен розжиг третьей газовой турбины производства Siemens Energy. На 30 ноября 2026 года запланирован отпуск электрической энергии в сеть.
В ходе посещения строительной площадки Председатель Правления АО «Самрук-Энерго» Ансар Айдаров ознакомился с ходом пусконаладочных работ, текущей готовностью основного и вспомогательного оборудования, а также дал поручения по обеспечению своевременного завершения работ.

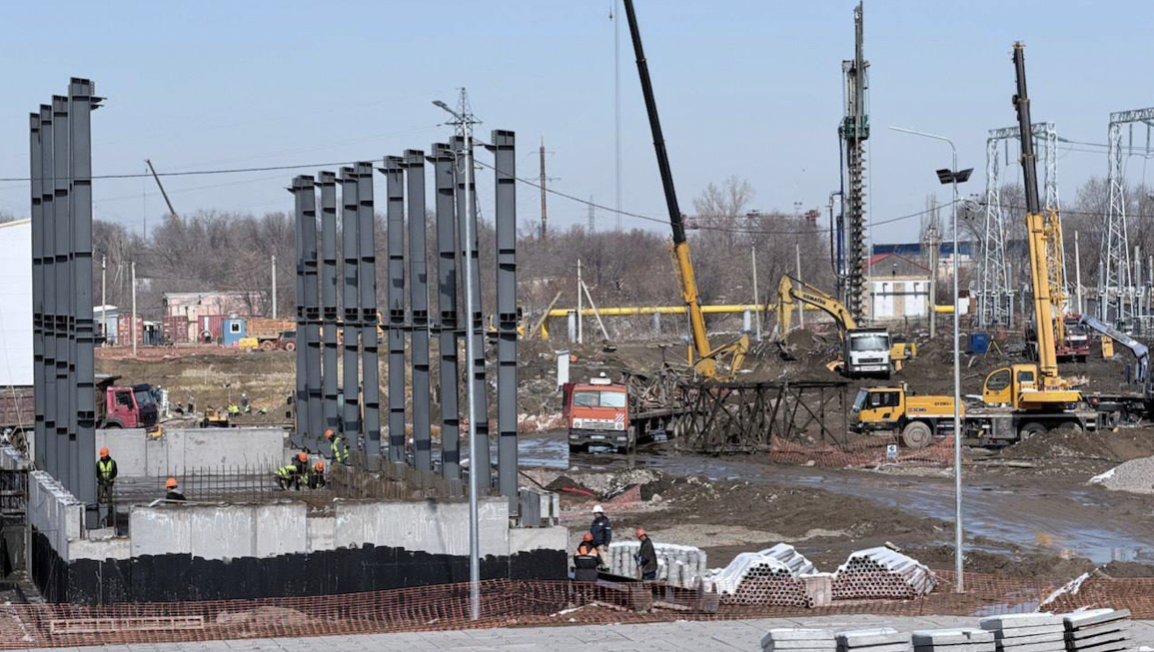

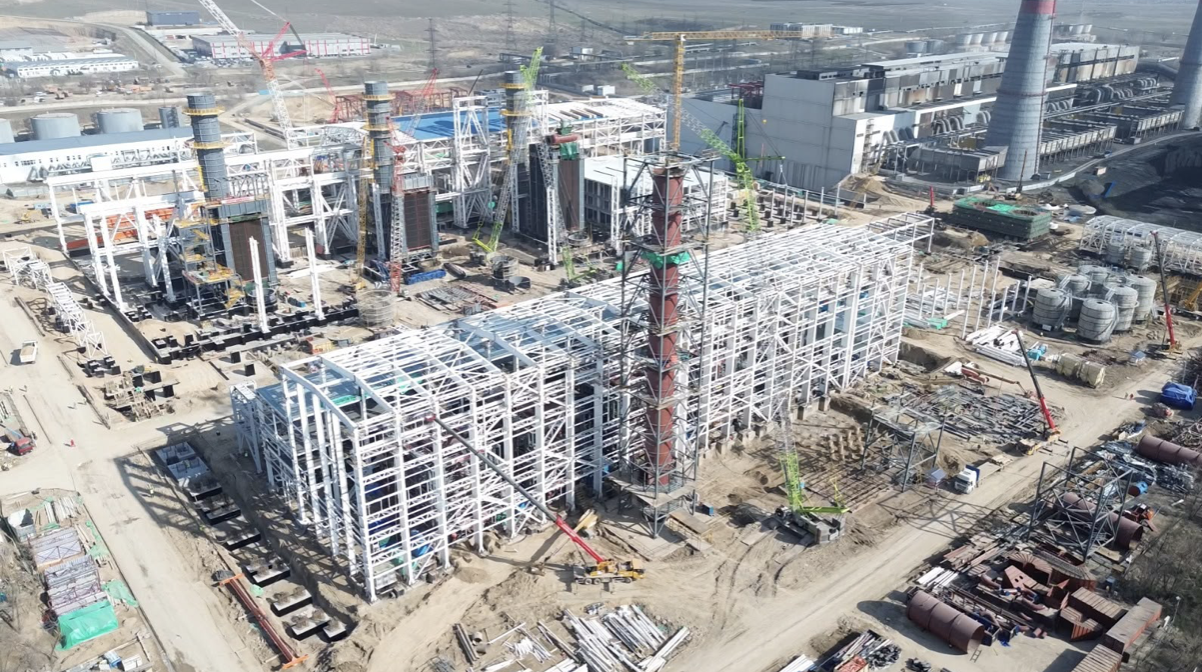

На Алматинской ТЭЦ-3 в рамках реализации проекта реконструкции станции с установкой парогазовых установок общей мощностью до 544 МВт глава Самрук-Энерго проинспектировал ход строительно-монтажных работ и ознакомился с текущим состоянием строительной площадки.
На сегодняшний день на площадку доставлено 95% основного технологического оборудования. Продолжаются монтажные работы основного и вспомогательного оборудования газотурбинной установки №1 компании Ansaldo Energia (выполнение 69%). Завершен монтаж 1-го котла-утилизатора на 90%. Ведутся подготовительные работы по установке первой паровой турбины на проектное положение, а также завершен монтаж конденсатора паровой турбины на 50%. Выполнены монтажные работы по закрытию теплового контура Главного корпуса на 70%.
Завершены строительные работы по зданию водоподготовки с циркуляционными системами, пункту подготовки газа с дожимной компрессорной станцией, а также комплектным распределительным устройствам с элегазовой изоляцией (КРУЭ) 220 и 110 кВ. На указанных объектах ведётся монтаж технологического оборудования и инженерных систем.
По итогам посещения Алматинских ТЭЦ-2 и ТЭЦ-3 даны поручения по наращиванию темпов строительно-монтажных работ, усилению контроля за исполнением договорных обязательств подрядными организациями и обеспечению ввода генерирующих мощностей в установленные сроки.
Реализация проектов модернизации Алматинских ТЭЦ-2 и ТЭЦ-3 направлена на улучшение экологической обстановки, повышение надёжности тепло и электроснабжения, а также обеспечение растущих потребностей Алматы и Алматинской области в энергетических мощностях.
Ход реализации обоих проектов находится на особом контроле руководства АО «Самрук-Энерго».
Первый заместитель Премьер-министра Нурлыбек Налибаев в рамках рабочей поездки в Туркестанскую область ознакомился с ходом реализации крупных энергетических и производственных проектов, а также посетил социальные и инфраструктурные объекты.
В Послании Главой государства Касым-Жомартом Токаевым поставлена стратегическая задача – обеспечить к 2029 году устойчивый профицит электроэнергии. В этой связи особое внимание уделяется развитию новых генерирующих мощностей, имеющих стратегическое значение для укрепления энергетического суверенитета страны.

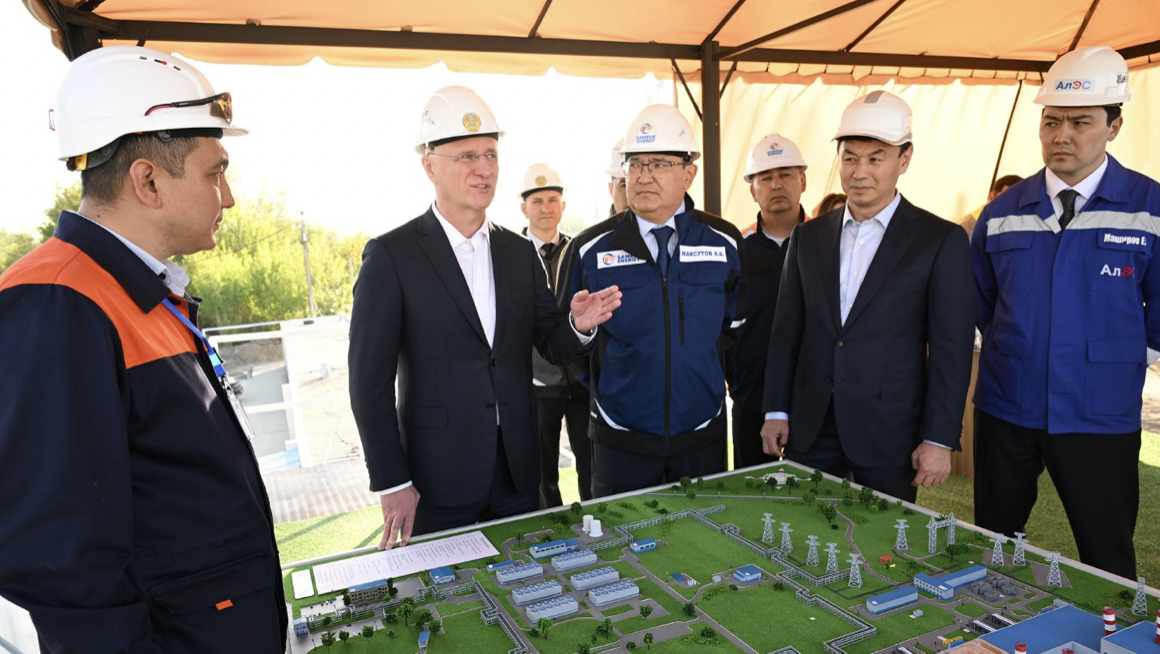

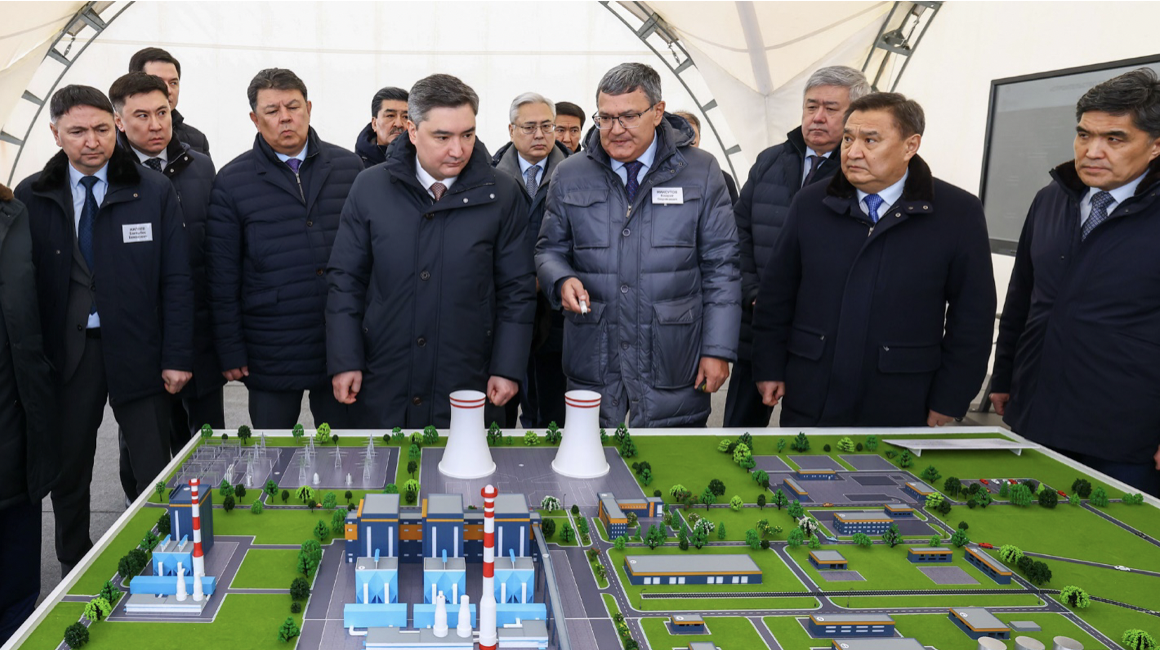

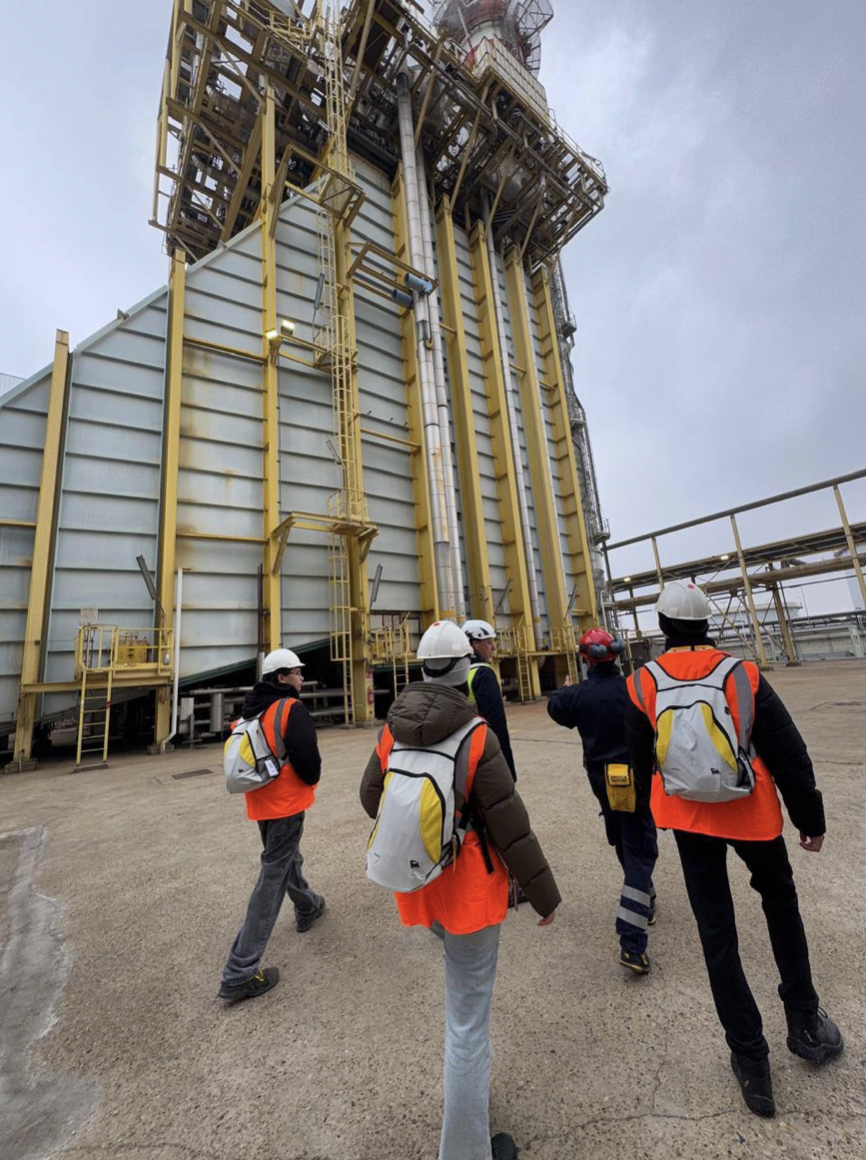

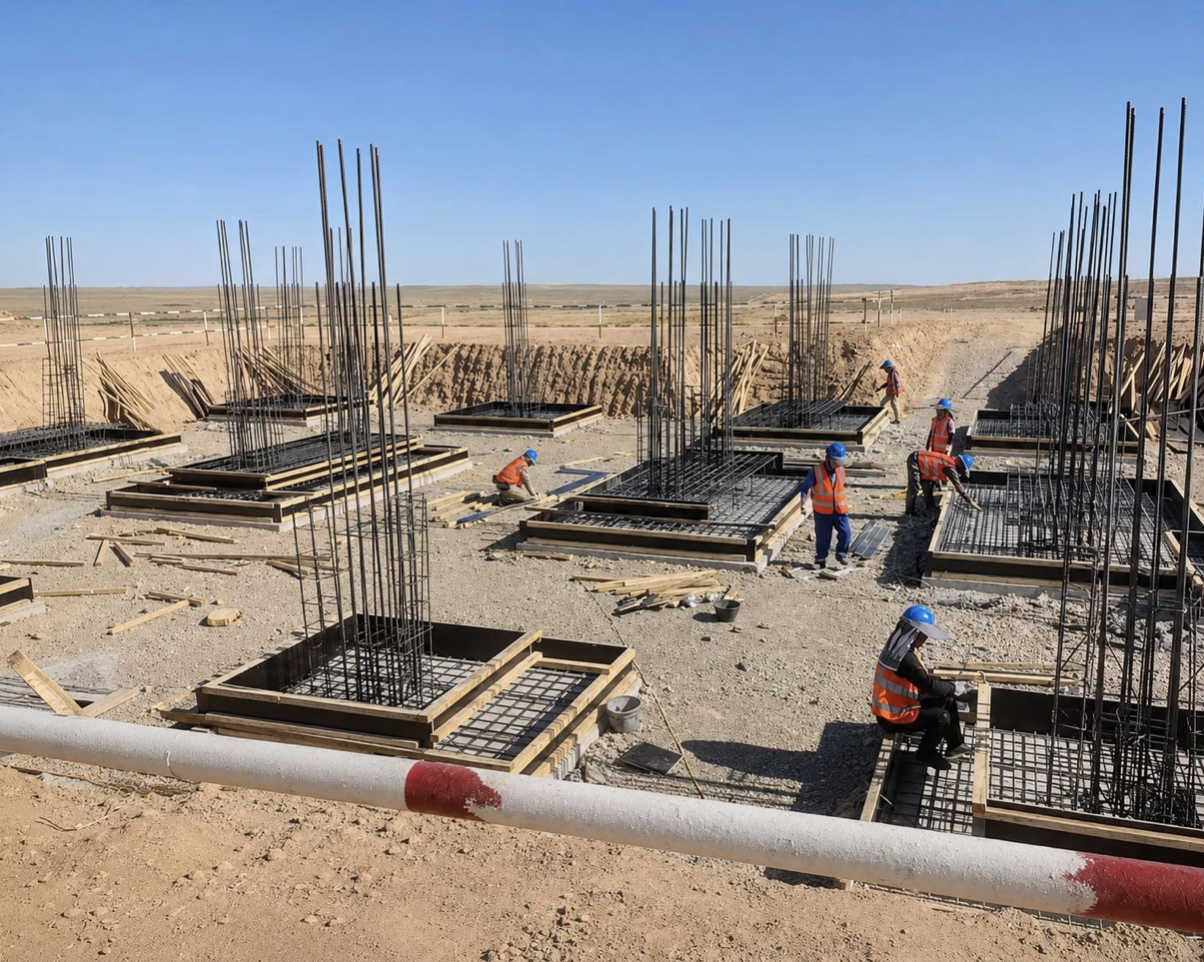

Ознакомившись с ходом строительства парогазовой установки «Туркестан» мощностью 1113,4 МВт в Сайрамском районе, Нурлыбек Налибаев подчеркнул значимость масштабного проекта, который позволит сократить дефицит электроэнергии в южных регионах, ввести новые генерирующие мощности и обеспечить стабильное электроснабжение потребителей. В настоящее время на строительной площадке задействовано 2 455 человек, из них 2 281 работают в дневную смену, 174 – в ночную.
На объект доставлено основное технологическое оборудование, в том числе газовые и паровые турбины, котлы-утилизаторы. Смонтированы и установлены все четыре газотурбинные установки компании Siemens. Строительно-монтажные работы выполнены на 62%, прокладка электрических сетей – на 96%, завершено строительство газопровода.
Проектом предусмотрены семь скважин, в настоящее время две скважины обеспечивают добычу 960 м3 воды в сутки. Для запуска первой очереди станции необходимо 240 м3 воды в сутки.
Кроме того, введена в эксплуатацию подъездная автодорога протяженностью 3,1 км.
«Это важный объект, который находится на контроле Главы государства. Строительство не должно затягиваться, необходимо завершить работы в обозначенные сроки. Вы говорили, что контрольный запуск первой установки запланирован на конец года, в мае 2027 года в энергосистему будет подано 382 МВт генерирующей мощности, в августе – еще 382 МВт. Таким образом, к сентябрю планируется ввести в эксплуатацию 764 МВт. Необходимо и дальше ускорять работу. Возможно, было бы правильно перенести намеченные на март-май 2028 года сроки, ускорить реализацию проекта и вывести станцию на полную мощность до конца 2027 года. После запуска эта крупная станция сможет обеспечивать электроэнергией регион, город Шымкент и Жамбылскую область. Видно, что темпы строительства значительно выросли. В начале года готовность составляла 15%, сейчас достигла 62%. Правительство и акимат оказывают всестороннюю поддержку. Ваша задача – организовать работу и выполнить взятые на себя обязательства», — отметил первый заместитель Премьер-министра.

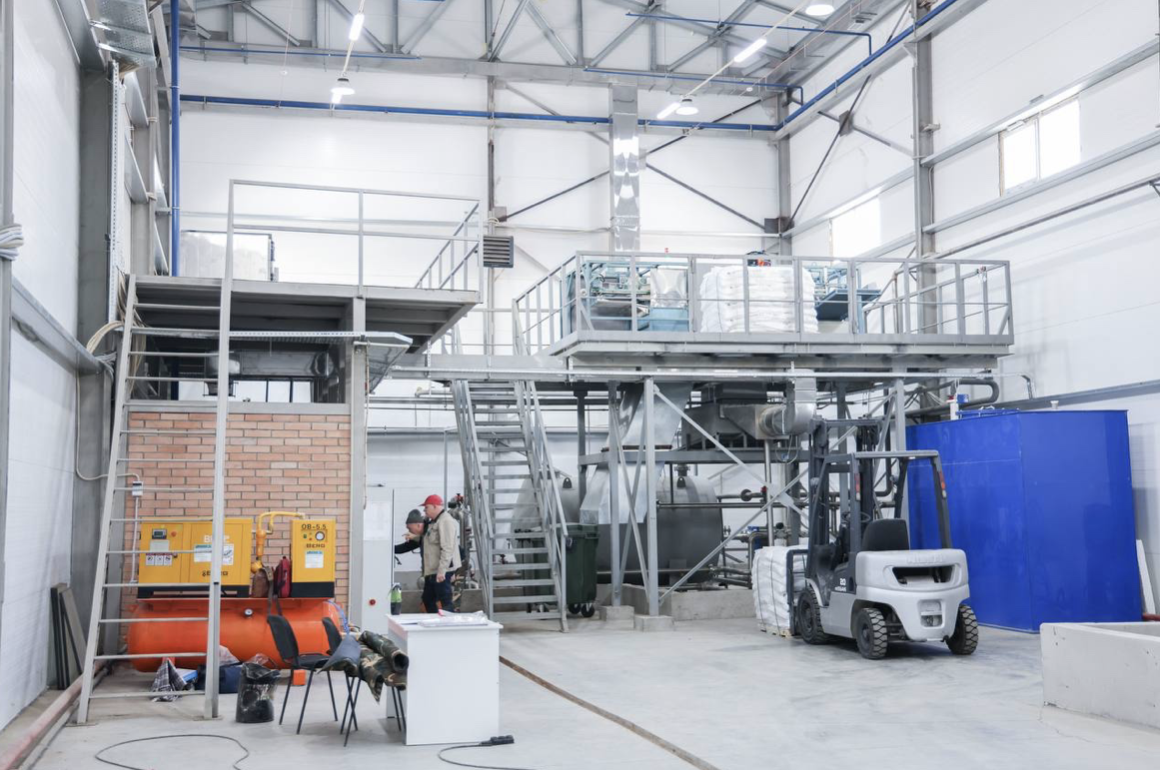

Следующим объектом посещения стал инновационный комплекс «Састөбе» в Тюлькубасском районе. Это крупный инвестиционный проект, направленный на развитие химической промышленности региона и производство импортозамещающей продукции. Предприятие будет производить 400 тыс. тонн извести, 100 тыс. тонн каустической соды, 120 тыс. тонн поливинилхлорида, 200 тыс. тонн карбида кальция и 1 млн тонн цемента в год.
В прошлом году была введена в эксплуатацию линия по производству извести. В настоящее время продукция поставляется отечественным металлургическим предприятиям и компаниям, выпускающим строительные материалы.
Сроки запуска следующих этапов инвестиционного проекта пересмотрены в зависимости от финансирования, всесторонне изучены вопросы реализации проекта. Ответственным государственным органам поручено проработать источники финансирования, завершить строительство инженерной инфраструктуры и обеспечить реализацию инвестпроекта в установленные сроки.

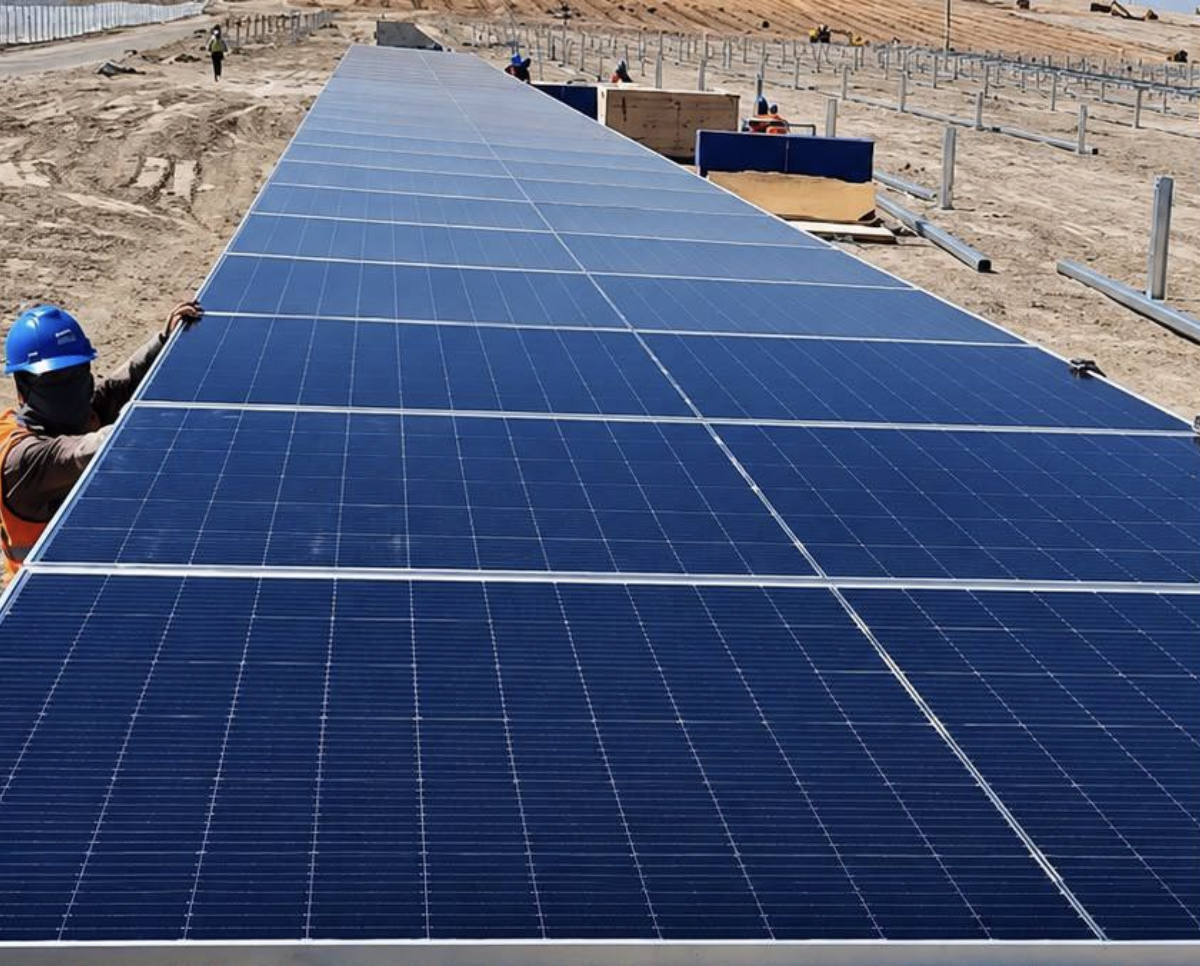

Председатель Правления АО «Самрук-Энерго» Ансар Айдаров в ходе рабочей поездки в Туркестанскую область ознакомился с ходом строительства солнечной электростанции мощностью 300 МВт с системой накопления энергии в Сауранском районе. После ввода в эксплуатацию она станет крупнейшей солнечной электростанцией в Казахстане.
Проект реализуется АО «Самрук-Энерго» совместно с китайской компанией China Energy в рамках межправительственного соглашения между Казахстаном и Китаем о реализации проектов в области возобновляемых источников энергии.
На сегодняшний день на станции смонтировано 100% фотоэлектрических модулей и инверторов. На повышающей подстанции установлены главные трансформаторы и оборудование системы накопления энергии мощностью 90 МВт и ёмкостью 360 МВт·ч, которая позволит накапливать выработанную днём энергию и выдавать её в сеть в часы пикового потребления . На строительной площадке задействовано 890 работников и 108 единиц техники.

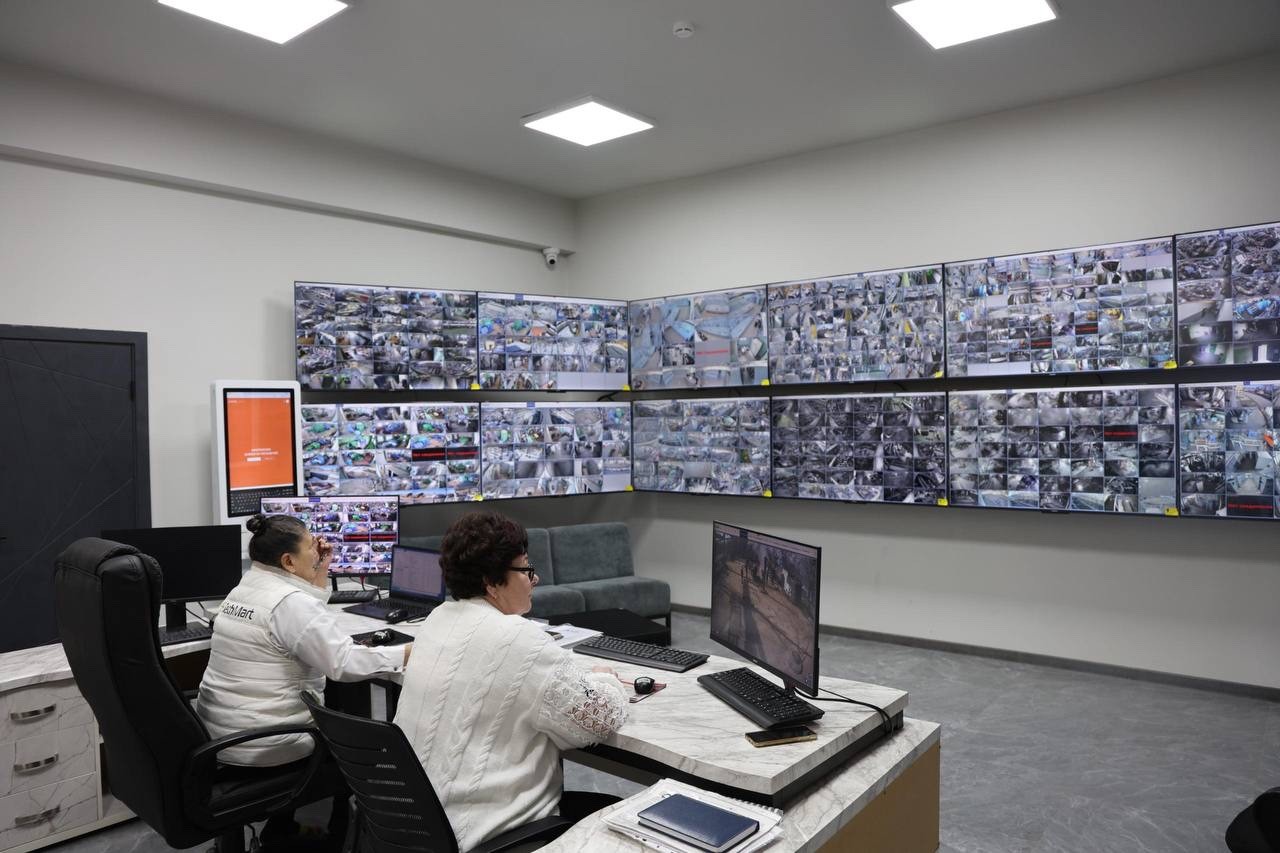

Также Ансар Айдаров посетил подстанцию 220 кВ «Кентау», которая расширяется в рамках проекта для выдачи мощности станции в энергосистему. Для подключения станции к подстанции строятся две воздушные линии электропередачи напряжением 220 кВ.
Ввод солнечной электростанции в эксплуатацию запланирован на первый квартал 2027 года. По итогам поездки Ансар Айдаров поручил обеспечить соблюдение сроков реализации проекта и требований производственной безопасности.
Председатель Правления АО «Самрук-Энерго» Ансар Айдаров провёл встречу со старшим вице-президентом TotalEnergies в странах Азии, Ближнего Востока, Африки и Латинской Америки Нолвенн Делоне и с исполнительным директором – директором по развитию бизнеса и разработке проектов Masdar Абдуллой Зайедом.
В ходе встречи стороны обсудили создание совместного предприятия TotalEnergies Renewables S.A.S. и Abu Dhabi Future Energy Company PJSC (Masdar), которое объединит портфель активов в сфере возобновляемой энергетики в странах Азии. В рамках соглашения будет создана совместная холдинговая компания с равными долями участия, которая будет владеть проектными компаниями в Казахстане.
Отдельное внимание уделено совместным проектам общей мощностью 2 ГВт. Рассмотрен ход реализации проекта с TotalEnergies – ВЭС мощностью 1 ГВт с системой накопления энергии 300 МВт/600 МВт·ч. В настоящее время на площадке ведутся земляные работы и подготовка фундаментов ветроэнергетических установок. Первая генерация электроэнергии ожидается в IV квартале 2028 года, полный ввод станции в эксплуатацию – в 2029 году.
Также рассмотрен совместный проект с Masdar – ВЭС мощностью 1 ГВт с системой накопления энергии. Строительство началось в июне 2026 года, ввод в эксплуатацию запланирован также на 2029 год.
По итогам встречи стороны подтвердили приверженность ранее достигнутым договорённостям и подтвердили намерения продолжить совместную работу по реализации проектов. Сотрудничество направлено на развитие возобновляемой энергетики и укрепление энергетического потенциала Казахстана.

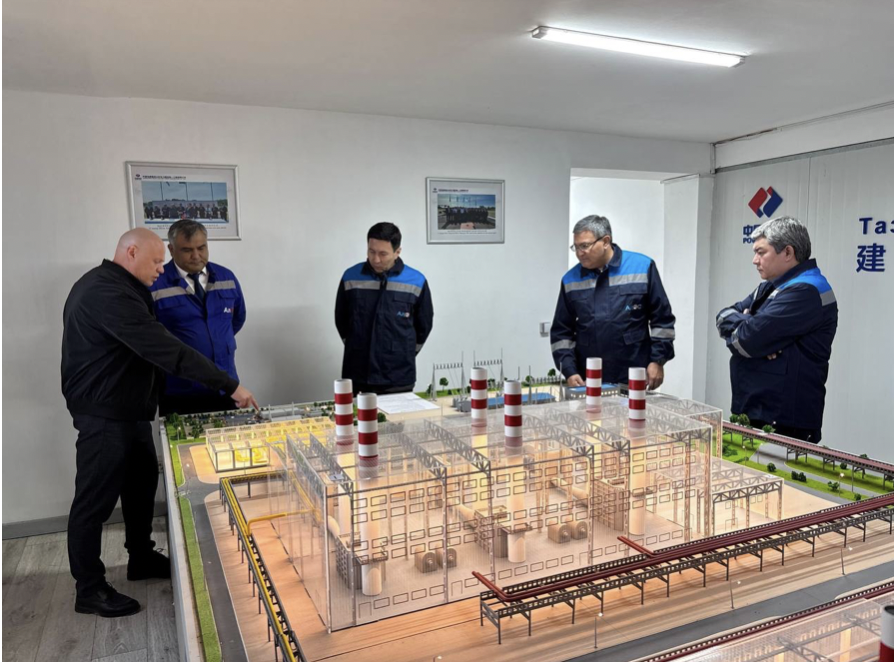

Председатель Правления АО «Самрук-Энерго» Ансар Айдаров ознакомился с ходом строительства парогазовой электростанции мощностью 1000 МВт в Сайрамском районе Туркестанской области. Общий прогресс работ на основной площадке составляет 81,7%. На отдельных объектах станции уже начались пусконаладочные работы.
В ходе рабочего совещания с участием руководства ТОО «ПГУ Туркестан», представителей генерального подрядчика и партнёра по консорциуму был рассмотрен текущий статус строительства и подготовка электростанции к испытаниям.
Председатель Правления ТОО «ПГУ Туркестан» Улан Буркитов доложил о ходе работ по обеспечению выдачи первой электрической мощности станции в энергосистему. Этот этап включает подготовку газотурбинных установок, трансформаторов, открытых распределительных устройств и линий электропередачи. На основной площадке продолжается монтаж оборудования газотурбинных установок и пусконаладочные работы. Также были представлены результаты реализации проектов внешней инфраструктуры, включая газоснабжение, водоснабжение, линии электропередачи и подъездную автомобильную дорогу.
Отдельное внимание было уделено подготовке кадров. Были обсуждены планы по созданию Центра развития компетенций на базе ПГУ «Туркестан» совместно с Siemens Energy. Договорённости о сотрудничестве были достигнуты в сентябре 2026 года в рамках официального визита Президента Казахстана Касым-Жомарта Токаева в Германию. Планируется, что центр станет площадкой для обучения и повышения квалификации специалистов, работающих с газотурбинным оборудованием Siemens Energy и других производителей.

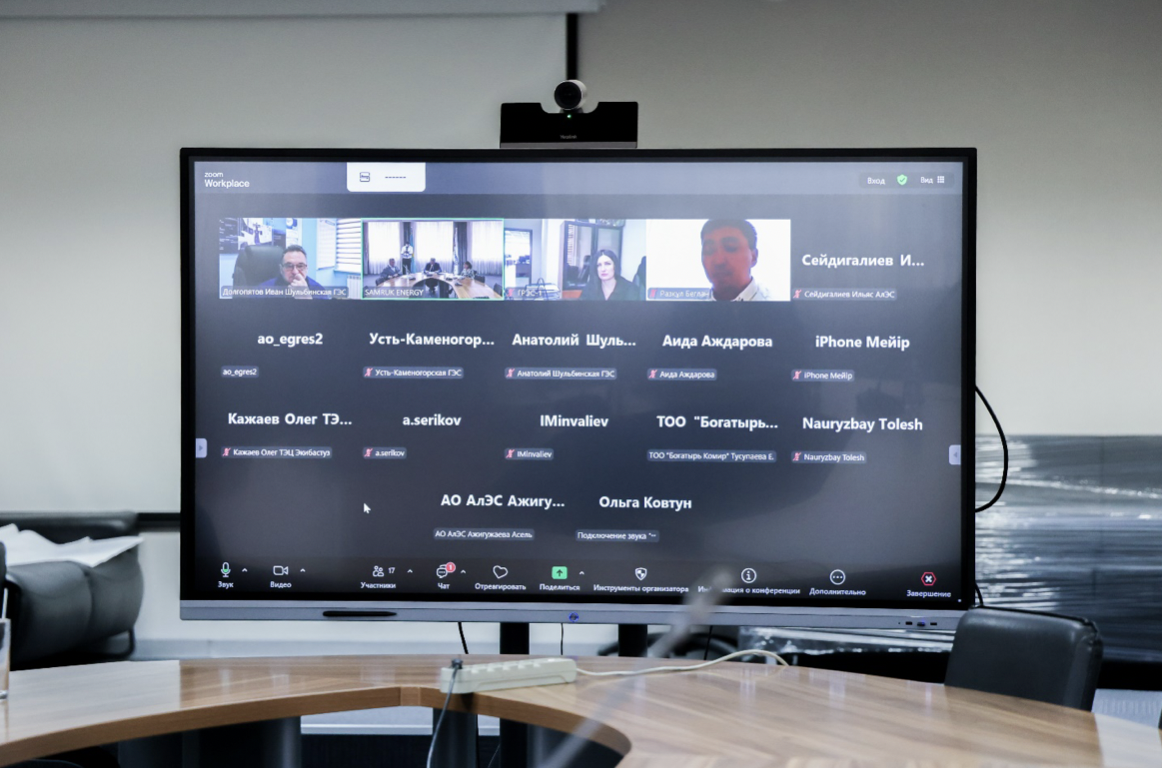

Ещё одной темой совещания стало внедрение искусственного интеллекта в энергетике. Участники рассмотрели опыт применения ИИ-агентов в АО «Самрук-Энерго», а также перспективы использования подобных технологий в производственных и управленческих процессах.
По итогам рабочего совещания Ансар Айдаров дал ряд конкретных поручений, направленных на соблюдение сроков реализации проекта и требований производственной безопасности на строительной площадке.

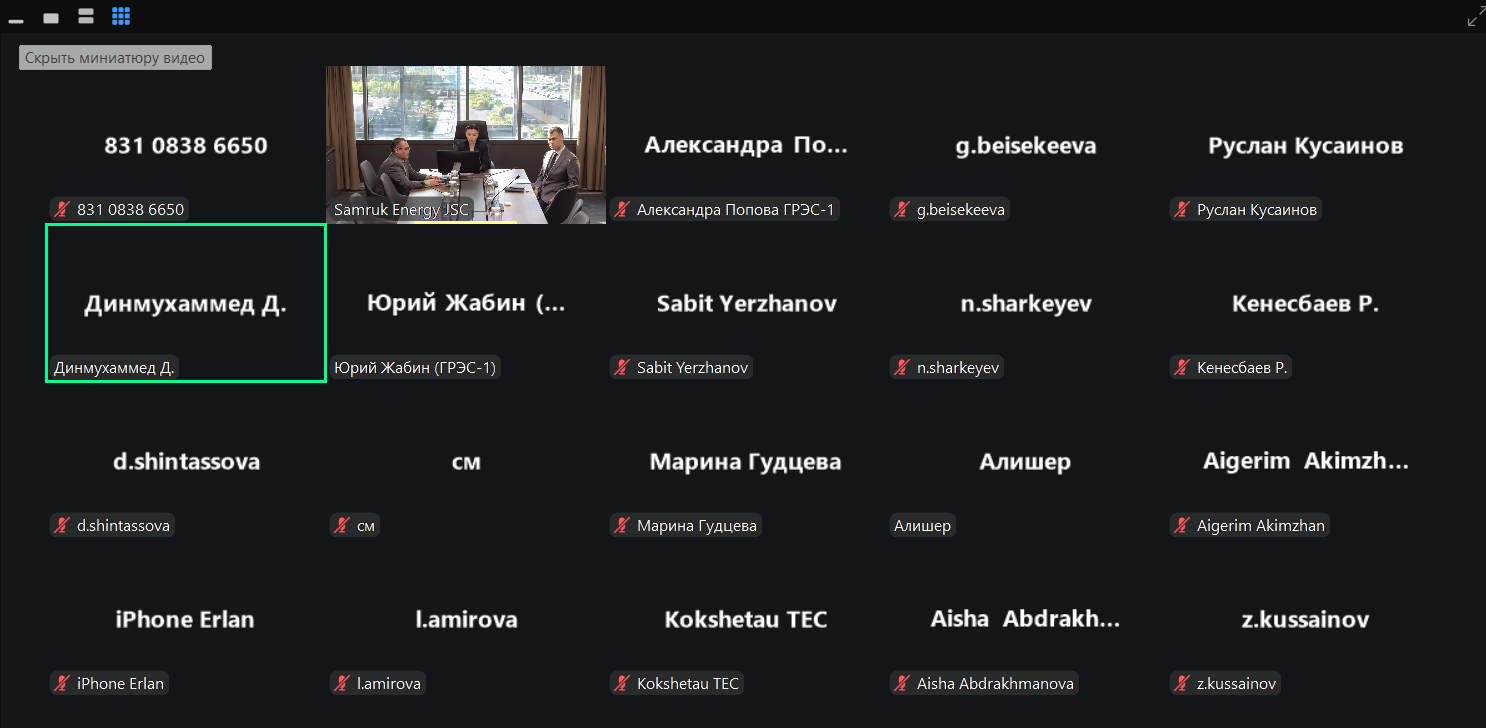

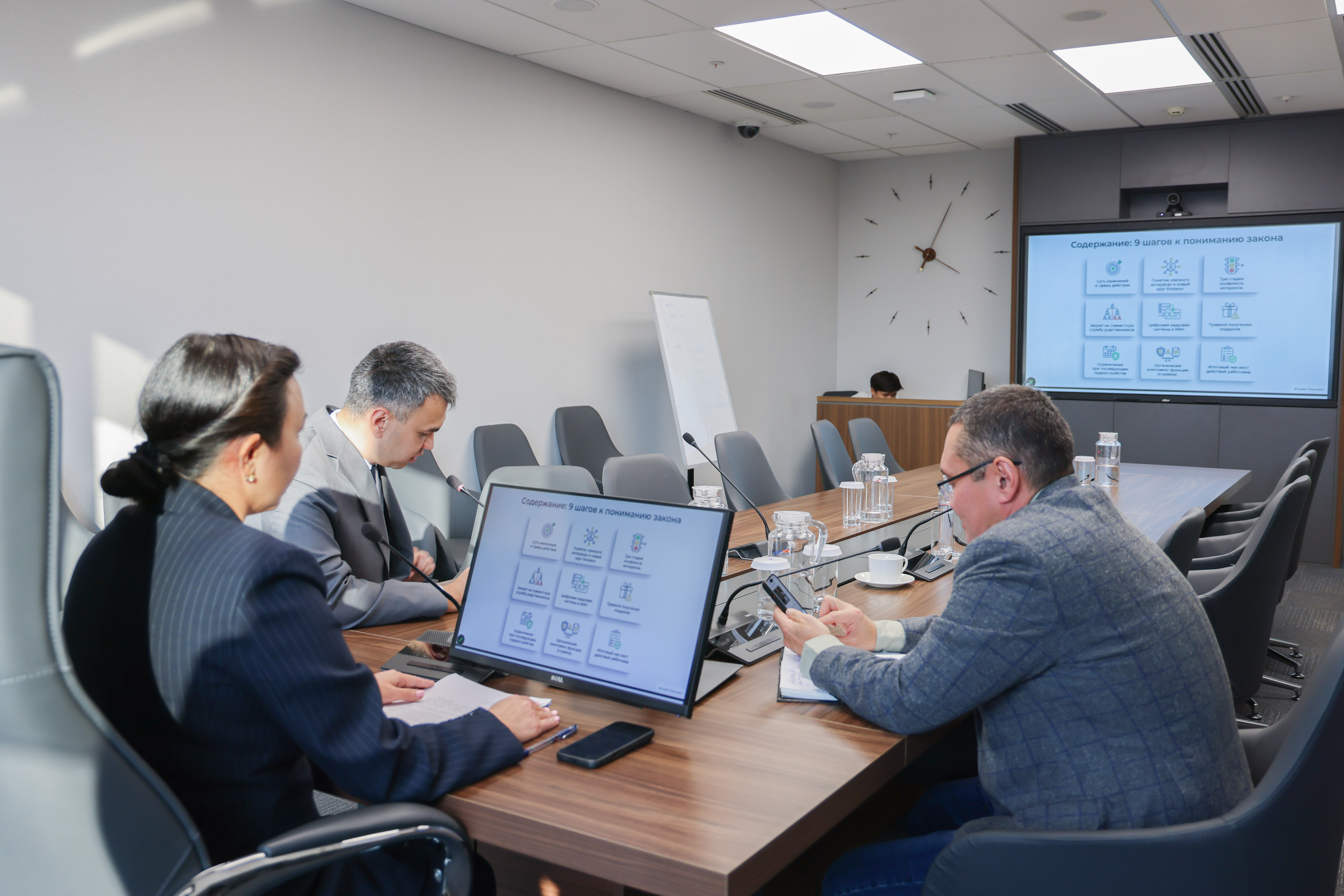

В АО «Самрук-Энерго» состоялось рабочее совещание, посвящённое итогам закупочной деятельности дочерних и зависимых организаций за 10 месяцев 2026 года.
В ходе совещания рассмотрены ключевые показатели закупок, включая исполнение годового плана, взаимодействие с отечественными товаропроизводителями, уровень внутристрановой ценности и эффективность закупочных процедур. Особое внимание уделено поддержке казахстанских производителей, развитию импортозамещения и расширению практики заключения офтейк-контрактов.
Руководитель Службы «Комплаенс» АО «Самрук-Энерго» представил ключевые изменения в антикоррупционном законодательстве Республики Казахстан и подчеркнул, что соблюдение антикоррупционных требований обязательно для всех руководителей и работников группы компаний, в том числе при осуществлении закупочных процедур.

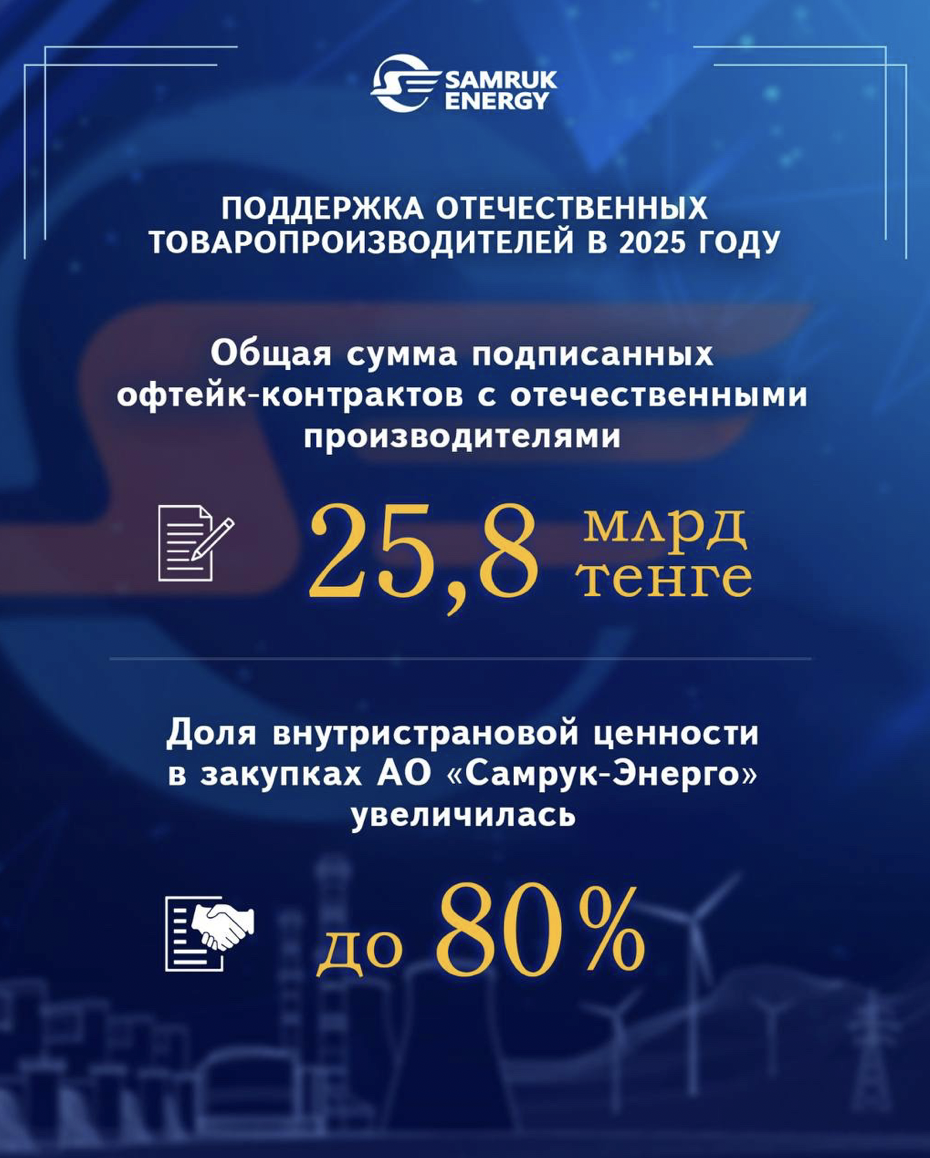

По итогам встречи дочерним и зависимым организациям поручено обеспечить соблюдение Порядка осуществления закупок АО «Самрук-Қазына», усилить приоритет отечественных производителей и принять меры по увеличению доли внутристрановойценности, а также обеспечить выполнение корпоративных КПД в сфере закупок.
АО «Самрук-Энерго» продолжит системную работу по повышению эффективности и прозрачности закупочных процессов, поддержке отечественного бизнеса и развитию устойчивой цепочки поставок в энергетической отрасли Казахстана.
11 ноября - Международный день энергосбережения, который напоминает о важности рационального использования энергоресурсов, внедрения современных энергосберегающих технологий и повышения эффективности производственных процессов.
В АО «Самрук-Энерго» особое внимание уделяется поддержке инициатив работников и внедрению практических решений. Ежегодно Департаментом «Энергоэффективность, инновационное развитие и экологическая безопасность» проводится конкурс на лучшее рационализаторское предложение среди дочерних организаций компании.
По итогам конкурса определены победители:
1. Дюсембаев А.Б. (Экибастузская ГРЭС-1) за предложение по защите труб конвективного пароперегревателя от золового износа;
2. Никулаев А.А. (Экибастузская ГРЭС-1) за усовершенствование конструкции шунтового устройства для измерения кислорода в уходящих газах;
3. Денис Охман (АО «АлЭС») за решение по постоянному контролю содержания кислорода в помещениях котельной и Зәуреш Мұрат (АО «АЖК») за проект утилизации остаточного тепла силовых трансформаторов для отопления помещений.
Также за вклад в развитие отрасли главный менеджер Департамента «Энергоэффективность, инновационное развитие и экологическая безопасность» АО «Самрук-Энерго» Кенжегуль Искакова награждена Благодарственным письмом Министерства промышленности и строительства РК.
Энергосбережение начинается с инициативы каждого! Новые идеи и внедрение рациональных решений создают основу для эффективного и устойчивого развития.
Премьер-министр Республики Казахстан Олжас Бектенов провел совещание по актуальным вопросам электроэнергетической отрасли. Рассмотрены проекты Фонда «Самрук-Казына» и меры по укреплению энергетического суверенитета страны.
«Глава государства Касым-Жомарт Токаев в Послании народу Казахстана объявил 2027 год Годом масштабного общенационального строительства. На фоне роста экономики, реализации новых промышленных проектов и ускоренного развития цифровой инфраструктуры нагрузка на энергосистему будет существенно возрастать. Поставленная Главой государства задача по достижению устойчивого энергопрофицита к 2029 году требует полной синхронизации трех направлений: генерации, электрических сетей и перспективного роста потребления», — подчеркнул руководитель Правительства.
Председатель правления KEGOC Наби Айтжанов доложил о текущем статусе реализации инвестиционных проектов. Так, проект по усилению электрической сети Южной зоны Единой электроэнергетической системы Казахстана позволит повысить пропускную способность транзита Алматы – Жамбыл – Шымкент на 440 МВт. Срок ввода в эксплуатацию намечен на июль 2027 года. Реализация проекта укрепит надежность электроснабжения Южной зоны, а также создаст дополнительные условия для интеграции возобновляемых источников энергии.
Проект по объединению энергосистемы Западного Казахстана с ЕЭС Казахстана направлен на усиление энергонезависимости региона и увеличение пропускной способности до 500 МВт. Его реализация повысит надежность электроснабжения Западной зоны, увеличит выдачу мощности электростанций Атырауской и Актюбинской областей с замещением генерации, а также разгрузит сети Актюбинского энергоузла. Завершение планируется в декабре следующего года. Кроме того, планируется реализация второго этапа проекта объединения Западной зоны с ЕЭС Казахстана с вводом в 2035 году. Он завершит закольцовку энергосистемы линиями высокого напряжения.
Также доложено о планах по развитию электрических сетей Алматинской области и области Жетісу в целях создания условий для развития гидроэнергетики и подключения новых объектов ВИЭ.
Вышеуказанные проекты направлены на решение ключевых задач: обеспечение надежного электроснабжения Юга и Запада, укрепление единства энергосистемы страны и повышение энергетического суверенитета Казахстана.
На совещании был заслушан председатель правления АО «Самрук-Энерго» Ансар Айдаров о планах усиления работы с учетом критики Главы государства. Внимание акцентировано на принимаемых мерах для обеспечения качества работы и неукоснительного соблюдения сроков строительства и ввода новых генерирующих мощностей.

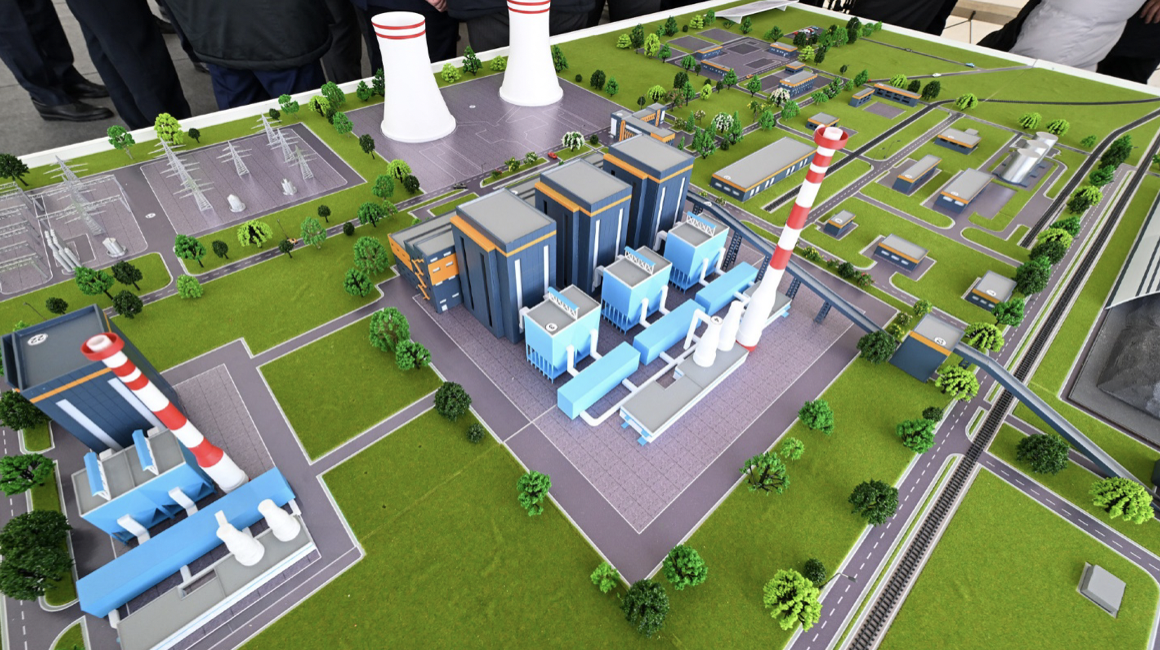

Доложено о модернизации Алматинской ТЭЦ-2, реконструкции Алматинской ТЭЦ-3, строительстве ТЭЦ в Кокшетау и Семее, расширении Экибастузской ГРЭС-2, строительстве ПГУ в Кызылординской, Туркестанской областях, а также развитии ВИЭ с системами накопления энергии и проектах гидрогенерации.
По итогам совещания Премьер-министр отметил, что развитие Национальной электрической сети должно осуществляться опережающими темпами и покрывать растущее потребление. Министерству энергетики совместно с ответственными государственными органами и организациями до сентября следующего года поручено обеспечить завершение актуализации энергетического баланса страны. Дан ряд поручений по усилению контроля за своевременной реализацией инвестиционных проектов в электроэнергетике.

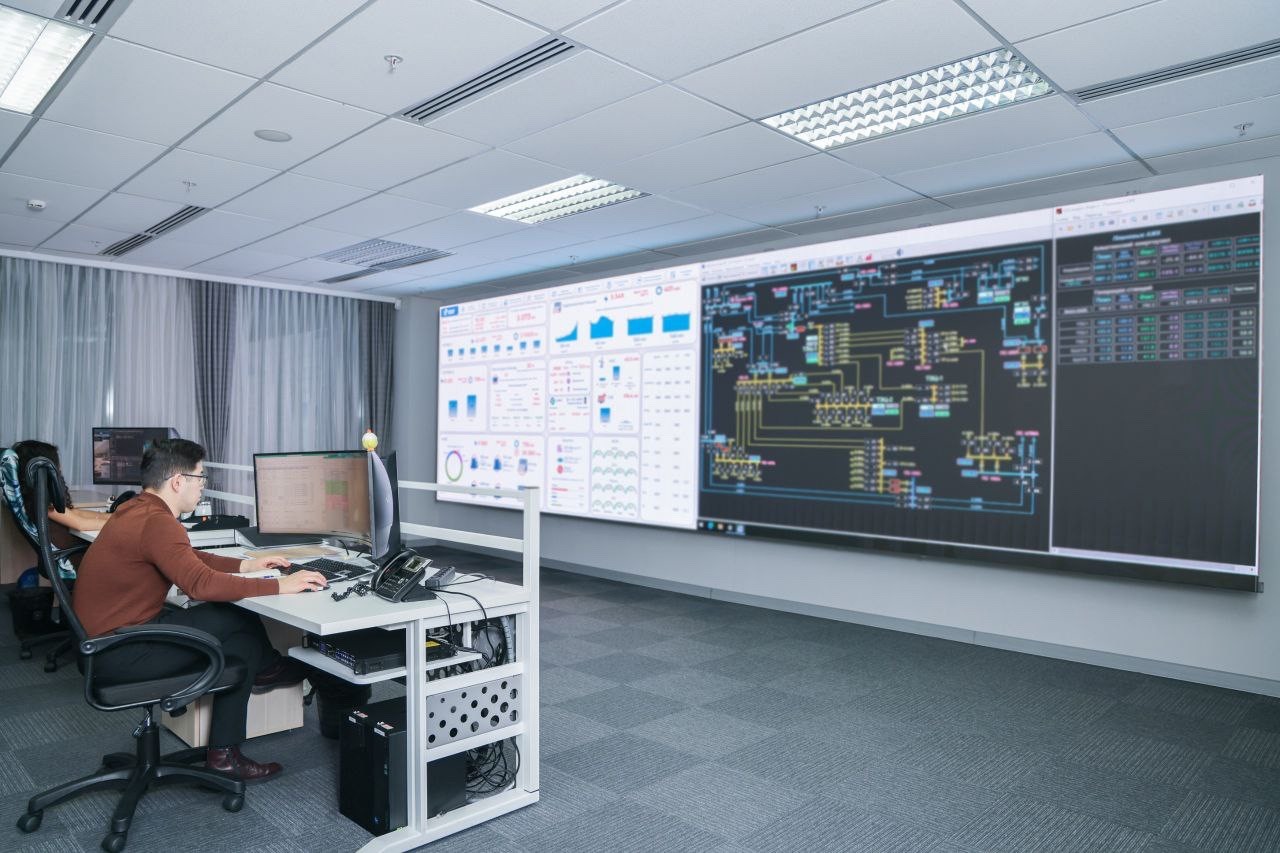

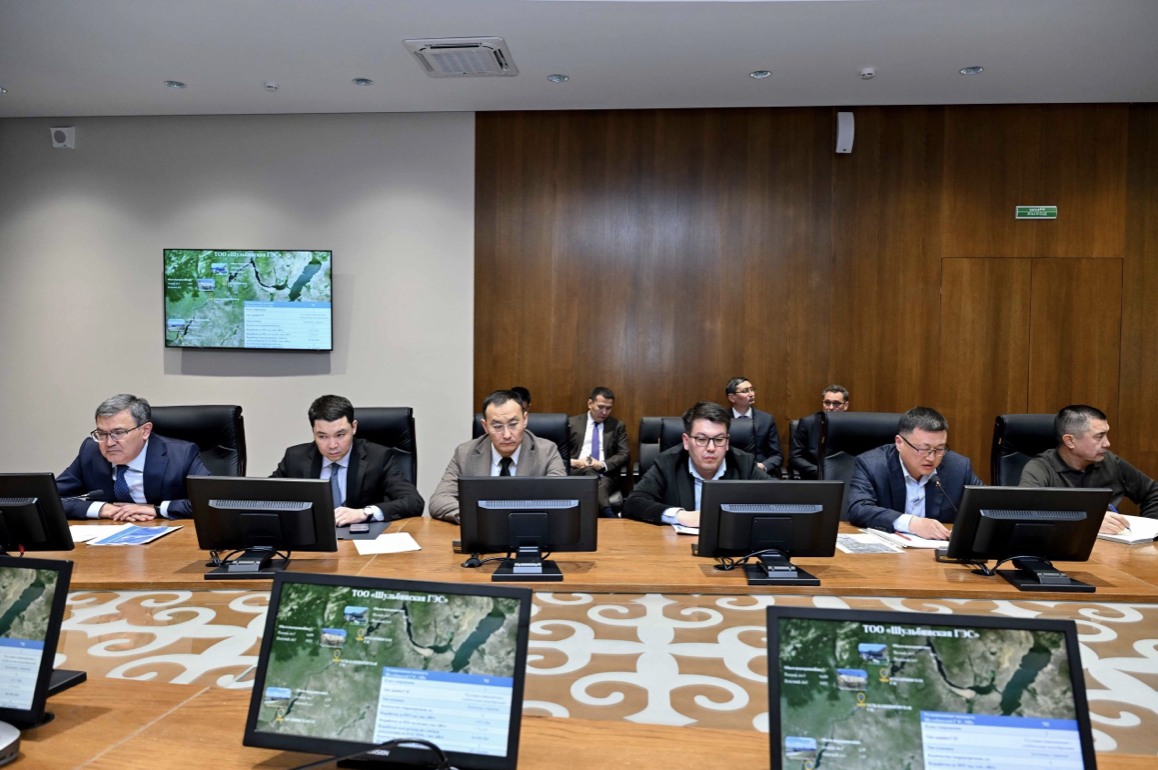

На площадке KEGOC руководитель Правительства также ознакомился с проводимой работой по подготовке национальной электрической сети к осенне-зимнему периоду и провел совещание по вопросу дальнейшего укрепления энергетического суверенитета страны. По данным KEGOC, внедрение цифровых технологий и ИИ обеспечит ежегодный финансовый эффект в размере 5,5 млрд теңге, или около 3% EBITDA, за счет оптимизации перетоков электроэнергии и снижения потерь. В то же время подключение электростанций к автоматическому регулированию частоты и активной мощности обеспечит дополнительную экономию порядка 4 млрд теңге ежегодно.
В Национальном диспетчерском центре продемонстрирована работа по управлению энергосистемой и представлены планы по внедрению новых цифровых решений для повышения эффективности управления отраслью и сокращения потерь в сетях. Внимание уделено цифровым технологиям и внедрению искусственного интеллекта, а также обновлению системы диспетчерского управления на базе KEGOC. На базе Центра отслеживается баланс производства и потребления электроэнергии, а также осуществляется управление оборудованием всех 83 подстанций KEGOC. Обновление более 50 тыс. показателей позволяет оперативно устранять аварийные ситуации. К примеру, с начала года на транзите «Север – Юг» зафиксировано более 70 случаев резких скачков нагрузки, из которых 95% удалось ликвидировать без отключения жителей. Интеллектуальная платформа AI-KEGOC, прогнозирует выработку и потребление электроэнергии на сутки вперед в разрезе 21 энергоузла и 169 объектов ВИЭ. Цифровые системы мониторинга и управления системой на базе синхрофазорных измерений позволили увеличить пропускную способность ключевого энергомоста «Север – Юг» на 250 МВт, что сопоставимо с энергопотреблением целого города, без затрат на строительство новых объектов, а также снизить потери.

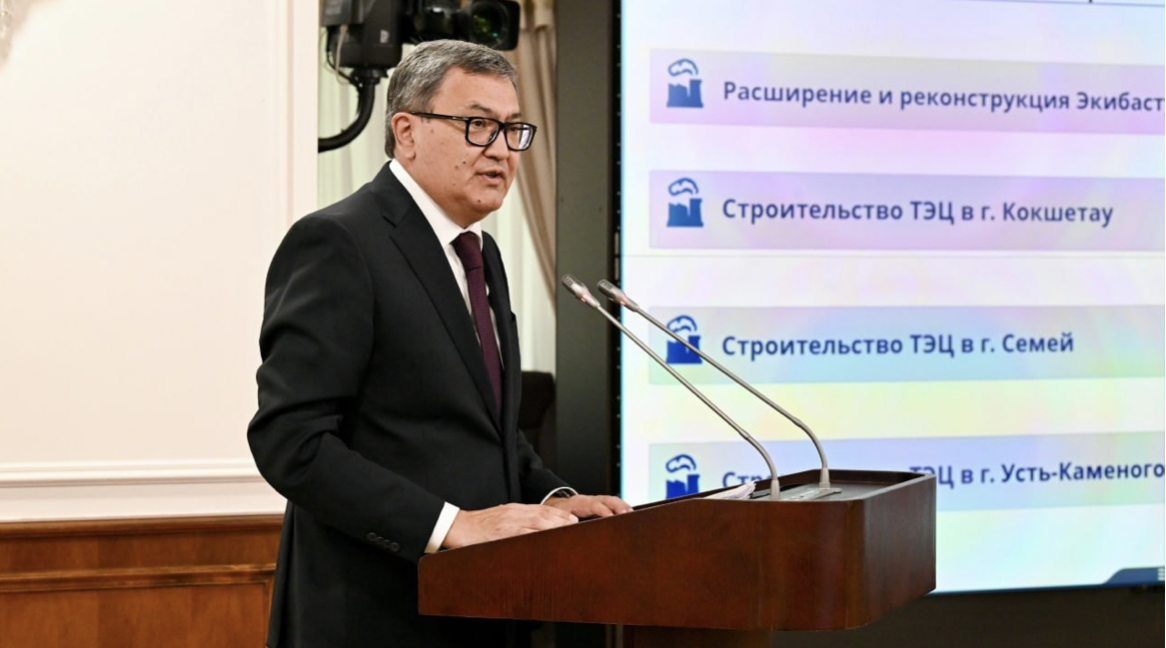

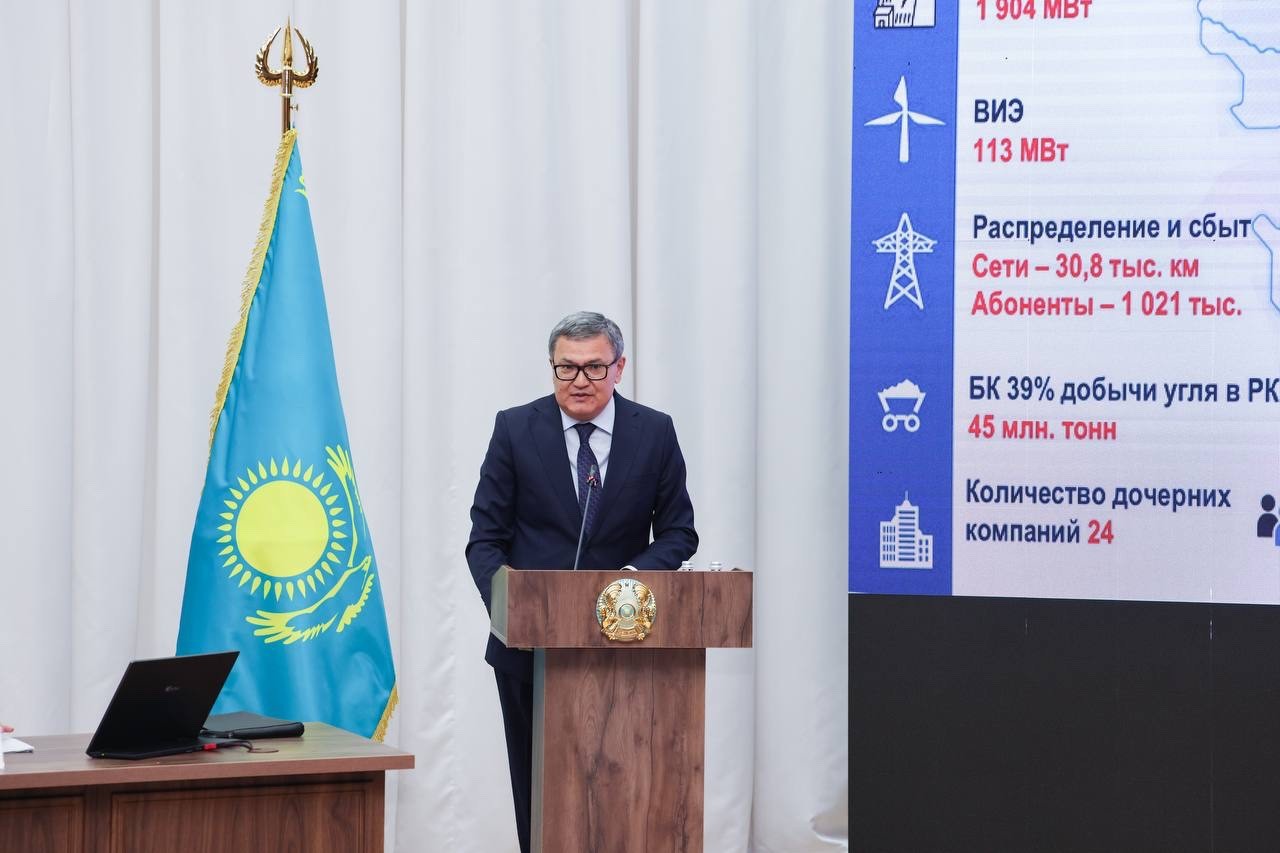

Председатель Правления АО «Самрук-Энерго» Ансар Айдаров на заседании Комитета по экономической политике, промышленности и энергетике Курултая представил информацию о ходе реализации ключевых энергетических проектов компании.
Он доложил о модернизации Алматинской ТЭЦ-2, реконструкции ТЭЦ-3, расширении Экибастузской ГРЭС-2, строительстве новых ТЭЦ в Кокшетау, Семее и Усть-Каменогорске, а также подготовке к строительству парогазовой установки в Кызылординской области.
Председатель Комитета Наталья Годунова отметила необходимость ускорения строительных работ, подчеркнув, что соответствующая критика в адрес темпов реализации инфраструктурных проектов была озвучена в Послании Главы государства.
Глава Самрук-Энерго сообщил, что проекты находятся на особом контроле, усилен контроль за ходом строительных работ и соблюдением установленных сроков.
Реализация этих проектов направлена на развитие энергетической инфраструктуры страны, повышение надежности энергоснабжения и обеспечение растущих потребностей регионов в электроэнергии.

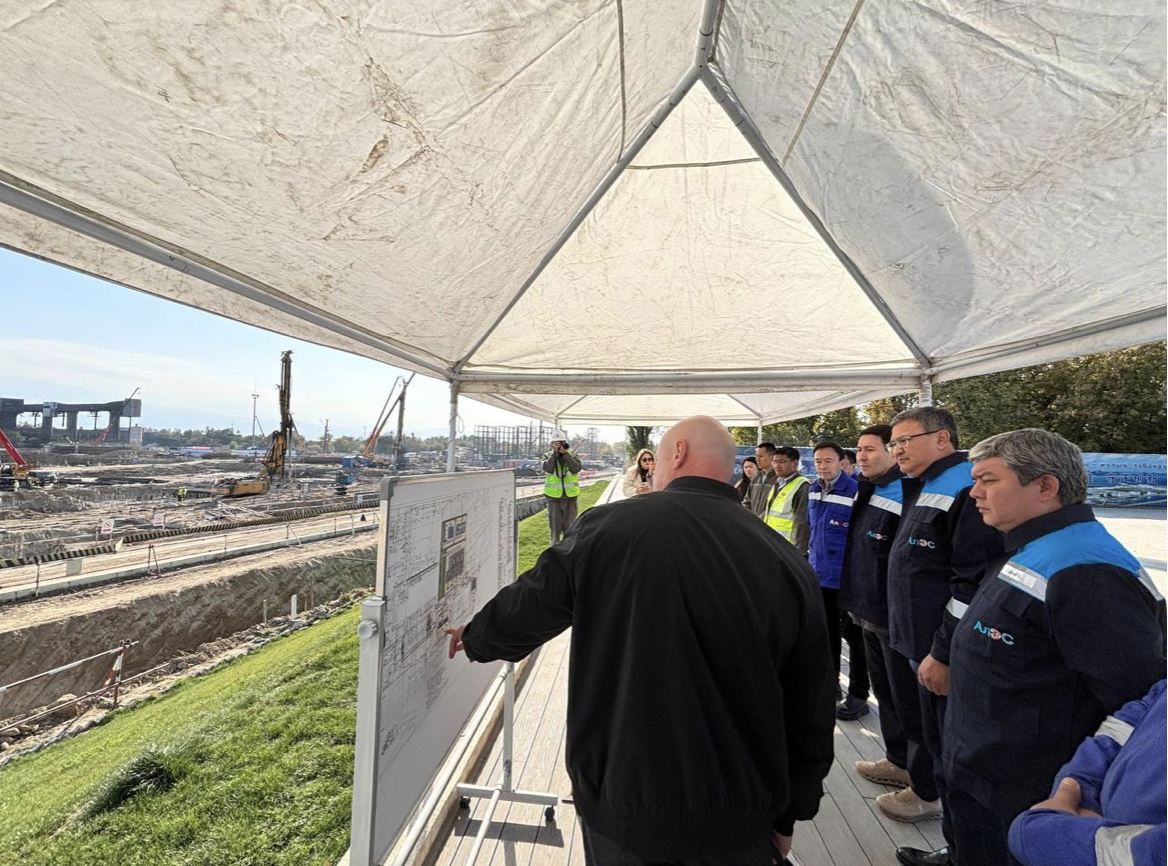

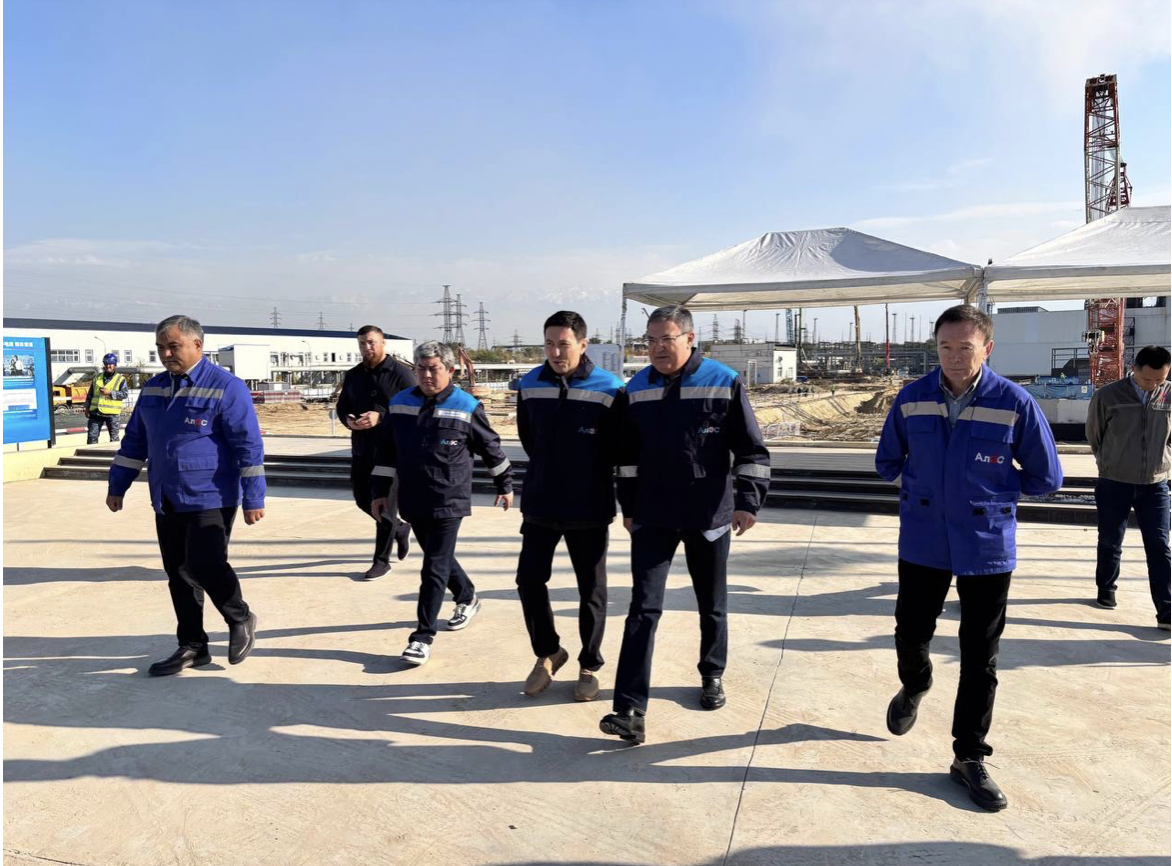

30-31 октября 2026 года Председатель Правления АО «Самрук-Энерго» Ансар Айдаров проверил ход строительства Алматинских ТЭЦ. Совместно с руководством АО «АлЭС» проведена инспекция строительных площадок на ТЭЦ-2 и ТЭЦ-3.

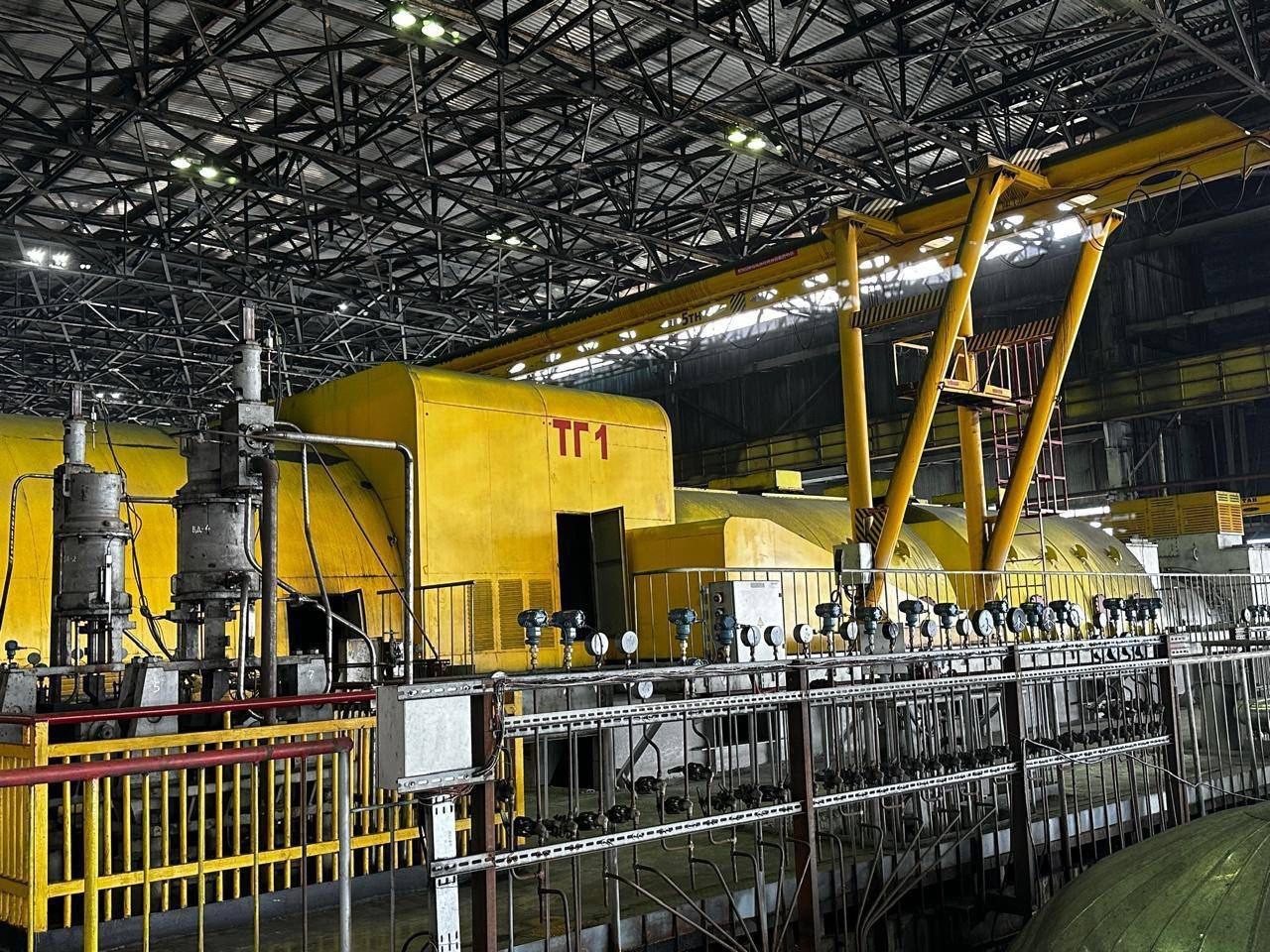

На Алматинской ТЭЦ-3 глава АО «Самрук-Энерго» ознакомился с ходом реализации проекта по реконструкции станции. По информации генерального подрядчика, газовая турбина № 1 и генератор установлены на фундамент и выставлены на проектную ось и отметку. Продолжается монтаж вспомогательного оборудования. Завершено устройство фундаментов паротурбинной установки №1, установлены металлоконструкции котла-утилизатора, смонтированы поверхности нагрева, барабаны, завершается монтаж дымовых труб. Кроме того, усилена работа по строительству вспомогательных объектов станции, включая пункт подготовки газа, циркуляционную насосную станцию, градирни и водоподготовительную установку.
На Алматинской ТЭЦ-2 Ансар Айдаров провел обход всех трех газовых турбин и паровой турбины, а также водогрейной котельной. 31 октября 2026 года водогрейная котельная, переведенная на природный газ, выдала первое тепло в центральную тепловую сеть города Алматы. Таким образом ознаменована первая выдача тепловой энергии в сеть от модернизированной станции.
По итогам осмотра стройплощадок глава Самрук-Энерго Ансар Айдаров провел совещание с участием АО «АлЭС» и подрядных организаций. Он отметил необходимость усиления работы и поручил принять корректирующие меры для обеспечения ввода энергетических объектов в установленные сроки.
