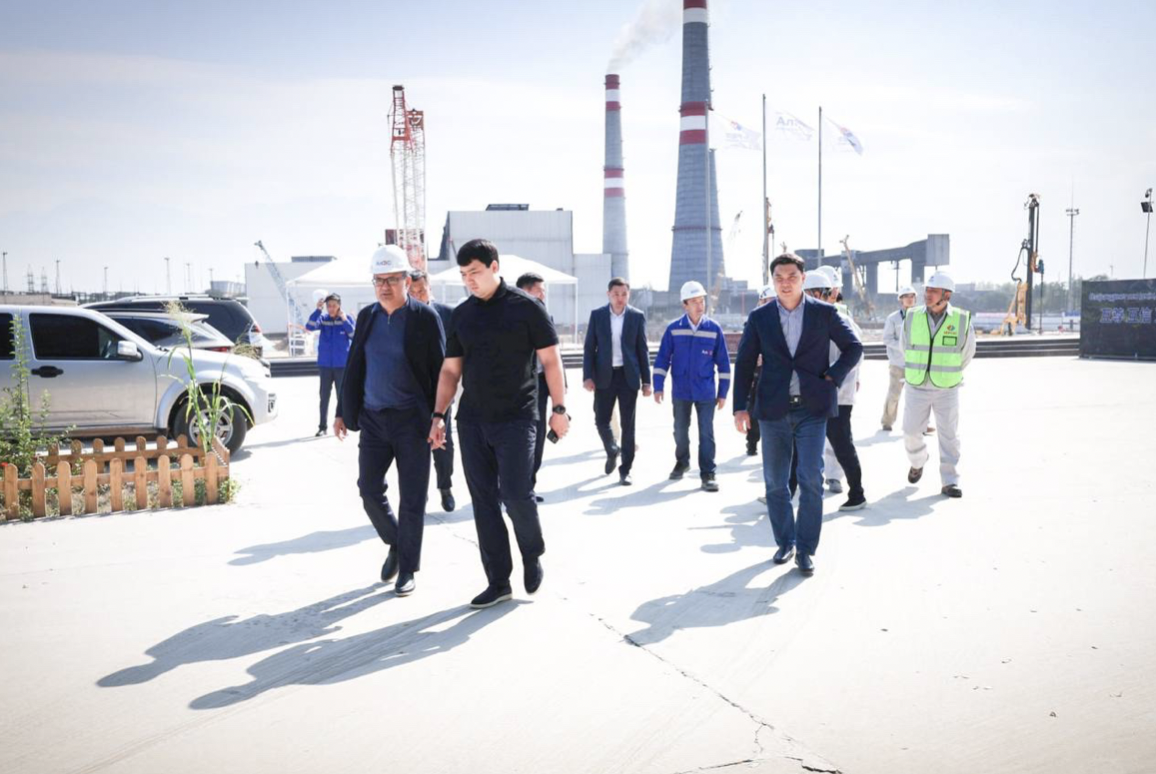

В рамках рабочей командировки в г. Алматы Председатель Правления Кайрат Максутов посетил строительные площадки по проектам модернизации ТЭЦ-2 и реконструкции ТЭЦ-3.

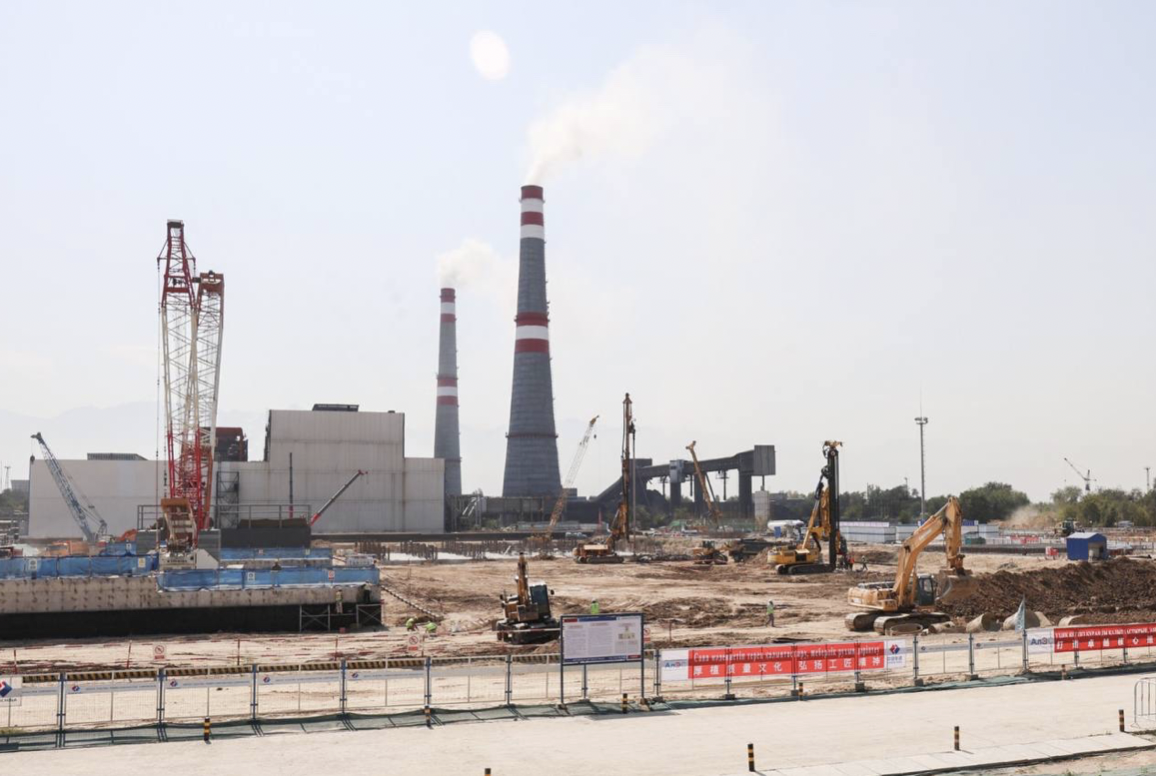

На площадке ТЭЦ-2 руководством АО «АлЭС» доложено о ходе строительных работ и монтажу основного оборудования. В текущее время установлена первая газовая турбина и генератор, фундаменты для второй и третьей газовых турбин с генераторами также готовы к установке оборудования.
Доставка на площадку газовых турбин и генераторов производства Siemens ожидается в октябре 2025 года и январе 2026 года соответсвенно. Доставка паровой турбины и водогрейных котельных запланированы в 3 квартале 2025 года и 1 квартале 2026 года.
По итогам совещания на ТЭЦ-2 Кайрат Максутов поручил обеспечить выполнение всех работ согласно графика для обеспечения ввода объекта в эксплуатацию в сентябре 2026 года.
На площадке реконструкции Алматинской ТЭЦ-3 был заслушан отчет ЕРС-подрядчика. Так, в текущее время ведутся работы для установки первого комплекта газовой турбины и генератора в ноябре 2025 года. Также было сообщено, что второй комплект оборудования успешно прошел испытания на производственных площадках Ansaldo Energia и до 20 сентября 2025 года будет загружено на судно для дальнейшей доставки на строительную площадку.
Дополнительно было сообщено, что с учетом увеличения рабочего персонала и техники на строительной площадке, в текущем году будут завершены работы по заливке фундаментов и начнется возведение зданий и сооружений.
Также в этом году запланированы работы по переключению электрических сетей 110-220 кВ для установки второго комплекта основного оборудования.
По итогам посещения ТЭЦ-3 были даны конкретные соотвествующие поручения для своевременной доставки оборудования на строительную площадку в целях обеспечения ввода объекта в эксплуатацию до конца 2026 года.
